뉴스·동향

한화에너지, 이탈리아 대형 BESS 2건 스웨덴 OX2에 매각 — 유럽 개발 역량의 증거

초록

한화에너지 유럽 법인이 이탈리아 남부 풀리아주에서 개발한 독립형 BESS 프로젝트 2건(각 100 MW/400 MWh, 합계 200 MW/800 MWh)을 스웨덴 재생에너지 개발사 OX2에 매각했다(2026-08-05 OX2 발표). 두 프로젝트는 2027년 2분기 착공, 2028년 말 상업운전을 목표로 한다. 본고는 이 거래를 배터리 판매가 아니라 “인허가 단계에서 출력(MW)과 에너지(MWh)가 확정된 자산”의 이전으로 보고, 4시간 지속 구성이 현장 인터페이스를 배터리 측에 편중시킨다는 점을 가정 시나리오로 보인다. 동일 100 MW에서 지속시간이 2시간에서 4시간으로 늘면 배터리 컨테이너 수는 2배가 되지만 PCS 수는 그대로여서, MW당 DC 측 인터페이스가 0.4개에서 0.8개로 늘어난다.

1. 결론부터 — 매각된 것은 배터리가 아니라 “확정된 MW/MWh”다

이번 거래의 라인·시스템 관점 핵심은, 인허가로 출력과 에너지가 고정된 상태에서 자산이 넘어가므로 매수자는 지속시간 4시간이 결정한 현장 인터페이스 구조를 그대로 물려받는다는 점이다.

상황(S): 한화에너지는 2018년 유럽 법인 설립 이후 스페인·이탈리아 중심으로 태양광·BESS 사업을 전개해 왔고, 2023년 2월 이탈리아 법인을 열었다. 전개(C): 이번에 매각된 2건은 이탈리아 환경에너지안보부(MASE)의 통합 인허가를 2025년에 확보한 6개 프로젝트(총 600 MW) 중 일부다. 질문(Q): 착공 전 자산 이전은 이후 구축 단계에 무엇을 넘기는가? 답(A): 기자재 선정은 아직 열려 있지만, MW와 MWh라는 두 개의 상위 제약은 이미 닫혀 있다.

2. 거래 개요

항목 내용
매도자 한화에너지 유럽 법인(Hanwha Energy Europe)
매수자 OX2(스웨덴 재생에너지 개발사, 이탈리아 개발 파이프라인 1.5 GW)
대상 이탈리아 풀리아주 독립형 BESS 프로젝트 2건
규모 각 100 MW/400 MWh, 합계 200 MW/800 MWh
일정 2027년 2분기 착공, 2028년 말 상업운전 목표
인허가 MASE 통합 인허가(2025년, 6개 프로젝트 600 MW 일괄)
거래 성격 개발 자산 매각(배터리 셀·시스템 공급 계약 아님)
표 1. 한화에너지–OX2 이탈리아 BESS 거래 개요(2026-08-05~06 보도 기준)

100 MW/400 MWh는 출력 100 MW로 4시간 방전할 수 있는 구성이다. 계통 접속 조건과 기자재 공급사는 공개 자료에서 확인되지 않았으므로 확인 필요 항목으로 둔다.

3. 메커니즘 — 지속시간은 인터페이스를 어느 쪽에 쌓는가

BESS 현장에서 배터리 컨테이너 수는 에너지(MWh)에, PCS 수는 출력(MW)에 비례한다. 컨테이너 하나마다 DC 케이블링·BMS 통신·소방 연동이라는 DC 측 인터페이스[1]가 붙으므로, 지속시간이 길어질수록 인터페이스는 배터리 측에 편중된다. 아래는 이를 보이기 위한 가정 시나리오다.

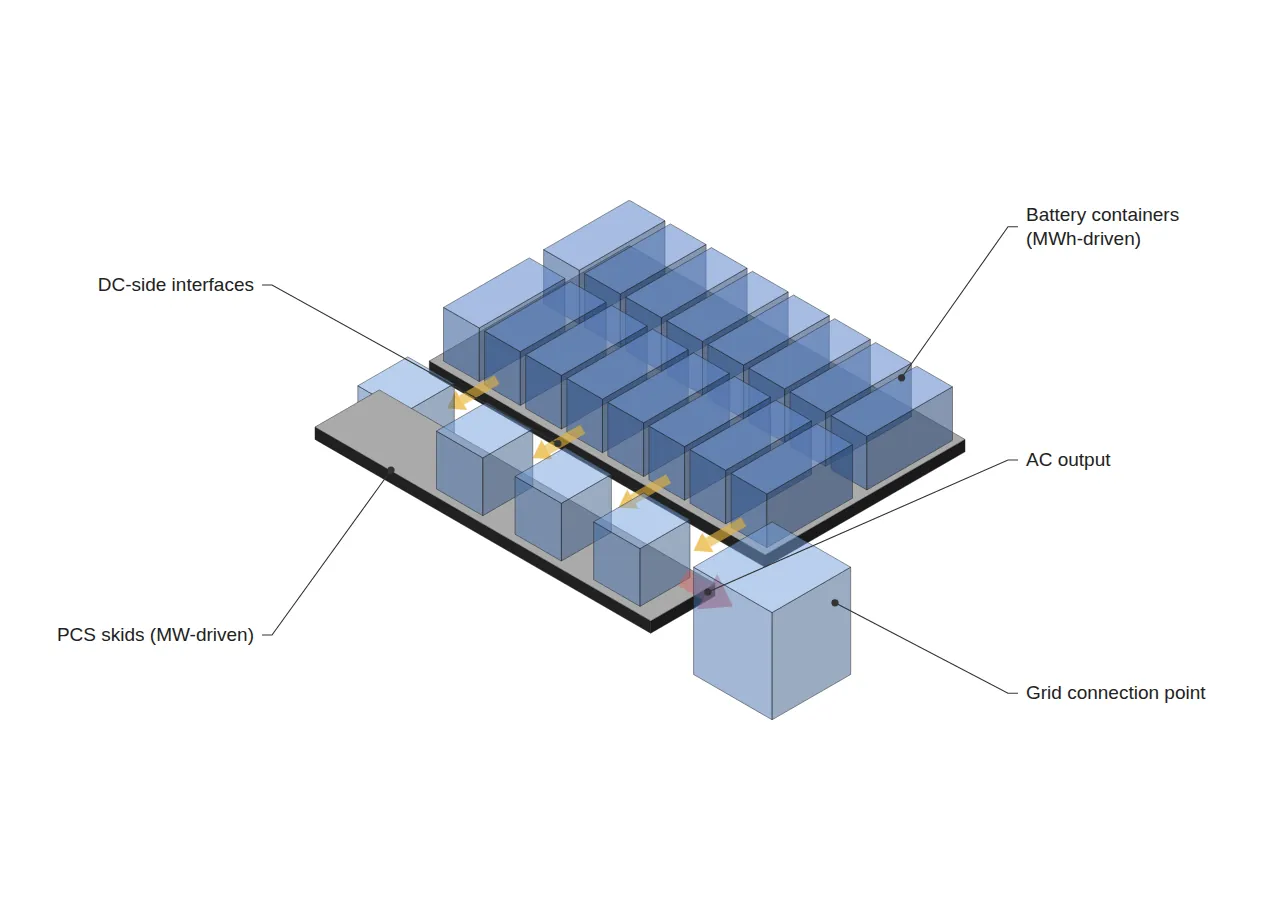

4시간 BESS 현장 등각 도식: 다수의 배터리 컨테이너가 DC 측 인터페이스로 소수의 PCS 스키드에 연결되고 계통 연계점으로 출력된다.
그림 1. 4시간 구성 BESS 현장에서 에너지(MWh)에 비례하는 다수의 배터리 컨테이너가 출력(MW)에 비례하는 소수의 PCS 스키드에 DC 측 인터페이스로 연결되는 구조를 나타낸 개념도.
구분 2시간 구성(가정 비교군) 4시간 구성(본 거래와 같은 비율)
출력 / 에너지 100 MW / 200 MWh 100 MW / 400 MWh
배터리 컨테이너(5 MWh/대 가정) 40대 80대
PCS 스키드(4 MW/대 가정) 25대 25대
컨테이너 : PCS 비율 1.6 3.2
MW당 DC 측 인터페이스 0.4개 0.8개
표 2. 지속시간에 따른 현장 인터페이스 분포(가정 시나리오, 실측 검증 필요)

출력이 같아도 4시간 구성은 DC 측 인터페이스가 2배다. 따라서 시운전 공수와 현장 통신 포인트는 출력보다 에너지에 더 강하게 끌려간다. 이는 스테이션 블록 대형화로 유닛 수를 줄여도 시운전 공수의 상당 부분은 에너지에 비례한다는 점을 다룬 스테이션 블록이 62 MWh로 커지면, 줄어드는 것은 셀이 아니라 시운전 공수다와 같은 방향의 관찰이지만, 본고는 블록 크기가 아니라 지속시간이 인터페이스 분포를 바꾸는 층위를 다룬다.

4. 적용 한계와 일정 인터페이스

착공(2027년 2분기)부터 상업운전(2028년 말)까지는 약 18~21개월이다. 이 기간 안에 80대(프로젝트당, 가정) 컨테이너의 설치·시운전을 마쳐야 하며, 설치 속도는 현장 인력과 계통 연계 시험 일정에 좌우된다. 컨테이너 용량 5 MWh와 PCS 4 MW는 본고의 가정값이며, 실제 기자재가 확정되면 비율은 달라질 수 있다(추가 검증 필요).

또한 개발사가 완성 단계의 자산을 사들이는 이유를 “유럽의 인허가 난도” 하나로 단정할 수는 없다. 공개 자료가 확인해 주는 것은 인허가 확보 후·착공 전이라는 거래 시점뿐이며, 가격과 거래 조건은 공개되지 않았다.

5. 결론과 시사점

이번 거래는 한화에너지가 개발 역량 자체를 자산으로 회전시키는 사례다. 라인·시스템 관점에서는 인허가로 확정된 MW/MWh가 구축 단계의 인터페이스 구조를 먼저 결정한다는 점이 중요하다. 4시간 구성 프로젝트를 인수하거나 구축할 때는 PCS 수가 아니라 배터리 컨테이너 수를 기준으로 시운전 공수와 통신 포인트를 산정해야 한다.

FAQ

Q. 한화에너지가 배터리를 판매한 것인가?
A. 아니다. 인허가를 확보한 BESS 개발 프로젝트 자산을 매각한 거래이며, 배터리 셀·시스템 공급 계약과는 성격이 다르다.

Q. 규모가 100 MW/400 MWh인가, 200 MW/800 MWh인가?
A. 프로젝트 1건이 100 MW/400 MWh이고, 2건 합계가 200 MW/800 MWh다(OX2 발표 기준). 이 글의 이전 판본에는 합계 규모가 100 MW/400 MWh로 적혀 있었으며, 2026-09-23 보강 시 바로잡았다.

Q. 4시간 구성이면 PCS도 2배로 필요한가?
A. 아니다. PCS는 출력(MW)에 비례하므로 같은 100 MW라면 지속시간과 무관하다. 늘어나는 것은 배터리 컨테이너와 그에 딸린 DC 측 인터페이스다.

현장 적용 노트

체크 실행 방법 비고
☐ 인터페이스 산정 기준 변경 시운전 공수를 MW가 아니라 컨테이너 대수(MWh ÷ 컨테이너 용량)로 산정 4시간 구성에서 차이 2배
☐ DC 측 통신 포인트 목록화 컨테이너별 BMS·소방·HVAC 신호 포인트를 EMS 신호 맵에 사전 등록 착공 전 완료
☐ 일정 역산 상업운전 목표일에서 계통 연계 시험 기간을 빼 설치 완료 시한 설정 컨테이너당 설치 간격(s) 산출
☐ 규모 표기 점검 보고서·계약서에서 프로젝트 단위와 포트폴리오 합계를 분리 표기 본 거래: 1건 100/400, 합계 200/800
표 3. 현장 적용 노트

각주
[1] DC 측 인터페이스(DC-side Interface): 배터리 컨테이너와 PCS 사이의 직류 케이블링, BMS 통신, 소방·공조 연동 신호의 접점. 본고에서는 컨테이너 1대당 1세트로 센다.

출처: OX2 acquires 200 MW / 800 MWh energy storage in Italy(OX2, 2026-08-05, https://www.ox2.com/newsroom/press-releases-news/2026/ox2-acquires-200-mw-800-mwh-energy-storage-in-italy/) / 한화에너지, 스웨덴 OX2에 이탈리아 BESS 프로젝트 매각(더구루, 2026-08-06, https://www.theguru.co.kr/news/article.html?no=105469) / OX2 acquires 200 MW/800 MWh Italy BESS portfolio from Hanwha Energy Europe(ESS News, 2026-08-05, https://www.ess-news.com/2026/08/05/ox2-acquires-200-mw-800-mwh-italy-bess-portfolio-from-hanwha-energy-europe/)

측정·산정 조건: 배터리 컨테이너 5 MWh/대, PCS 스키드 4 MW/대, 2시간 비교군은 모두 구조 설명을 위한 가정값이며 본 프로젝트의 실제 기자재 사양이 아니다. 실측 검증이 필요하다. 본문은 2026-09-23 보강·정정되었다.
