이 사이트가 다루는 범위
ESS 네오팹은 이차전지·ESS 제조 설비를 단위 장비가 아니라 라인과 시스템 단위로 놓고 보는 기록입니다. 공정 연계와 라인 밸런싱, OEE와 택타임, 버퍼와 인터페이스, Traceability, 그리고 BMS·PCS·EMS 3계층을 다룹니다. 모든 수치는 측정·산정 조건을 함께 표기하며, 랩스케일 결과를 양산 라인 성능으로 1:1 대입하지 않습니다.
계산 규칙과 표기 원칙
이 사이트의 글은 아래의 고정 정의와 표기 원칙을 기준으로 작성합니다.
- OEE(설비종합효율, Overall Equipment Effectiveness)
- 가용성 × 성능 × 품질
- 택타임(Takt Time)
- 가용가동시간 ÷ 고객요구수량
두 지표 모두 사이클타임(Cycle Time)·FPY(First Pass Yield)와 혼용하지 않습니다.
- 수치를 인용·비교할 때는 비교 기준선과 측정·산정 조건(기간·표본 수·온도·습도 등)을 함께 적습니다.
- 원출처에 없는 수치는 가정 시나리오임을 밝히고 추가 검증이 필요하다고 유보합니다.
- 랩스케일·파일럿 결과를 양산 라인 성능으로 1:1 대입하지 않습니다.
- 출처에서 확인되지 않은 사양은 '확인 필요'로 따로 표시합니다.
- 핵심 용어는 처음 나올 때 영문을 병기하고, 필요하면 각주로 정의합니다.
- 치수는 mm, 시간은 s, 중량은 kg, 온도는 °C, 라인 속도는 m/min, 유량은 ㎥/min으로 표기합니다.
-

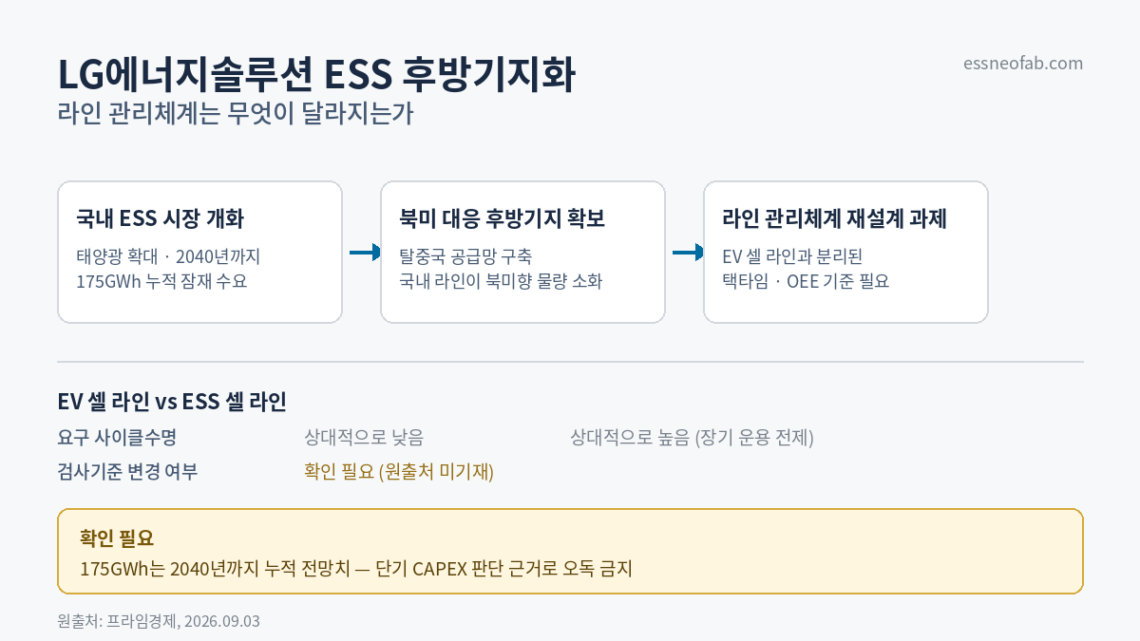

셀은 제때 나왔는데 LG엔솔 ESS 매출은 계획의 94 %였다
LG에너지솔루션의 북미 ESS 사업은 2분기에 셀 생산은 원활했지만 팩과 컨테이너 능력이 병목이 되어, 증권사 보고서 기준 ESS 매출이 가이던스 +40 %에 못 미치는 +31.6 %로 끝났습니다. 계획 대비 94.0 %이고, 모자란 6.0 %는 2분기 91일 가운데 약 5.5일 치 출하에 해당합니다. 3분기에 그 밀린 몫까지 내보내려면 전분기 대비 +55.4 %가 필요하다는 계산이 나오고, 10월 27일 보도된 증권사 분석은 3분기 ESS 매출이 60 % 가까이 늘었다고 봅니다. 두 분기를 합치면 실적은 계획 경로의 ±2 % 안에 들어오며, 3분기 계획 증가율 40 %는 제가 세운 가정입니다.
-
CT 장비값 10.3% 감소로 읽는 삼성SDI 미국 3호 라인

삼성SDI가 미국 인디애나 합작 공장에 까는 세 번째 ESS용 LFP 라인의 장비 계약이 2026년 10월 21일 잇달아 보도됐습니다. 같은 공장을 두고 CT 검사장비 계약액은 첫 라인보다 10.3 % 줄었고, 스태킹이 포함된 조립장비 계약액은 두 번째 라인보다 20.9 % 늘었습니다. 셀이 273Ah급에서 300Ah급으로 커질 때 셀 개수에 비례하는 검사 공정은 약 9.0 % 덜 필요하다는 계산이 나오고, 공시된 CT 감소폭 10.3 %와 1.3 %p 차이로 가깝습니다. 스태킹 쪽 증가는 셀 크기만으로는 설명되지 않았고, 라인 용량과 셀 전압은 제가 가정한 값입니다.
-

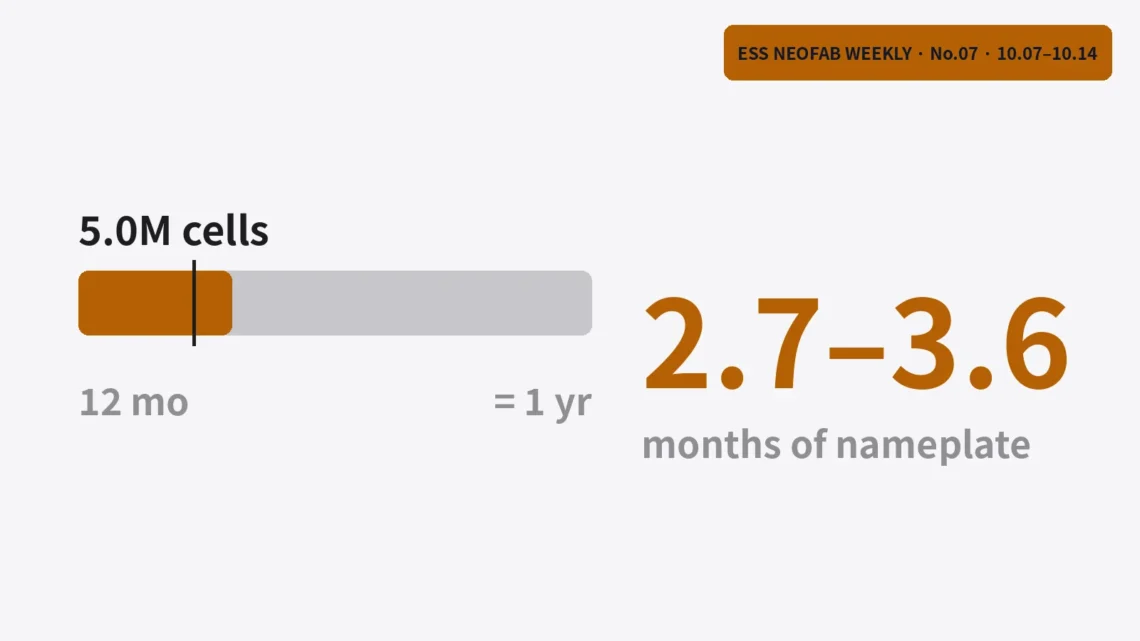

ACC 셀 500만 개, 명판 용량으로는 몇 달 분량일까
프랑스 ACC 두브랭 공장이 2026년 10월 12일 누적 셀 500만 개를 알렸습니다. 보도의 두 숫자에서 차 한 대에 셀 약 125개가 들어간다고 보고 첫 블록을 연 13 GWh로 가정하면, 500만 개는 명판 1년치의 22.5~29.9 %이고 달수로는 2.7~3.6개월분입니다. 누적에 몇 년이 걸렸는지는 읽은 자료에 없어서 평균 가동률은 2년이면 11.2~14.9 %, 4년이면 5.6~7.5 %로 구간으로만 말할 수 있습니다. 2025년 11월에 보도된 스크랩률 15~20 %를 그대로 대입하면 양품 500만 개 뒤에 버려진 셀이 88만~125만 개 있었을 수 있지만, 이 비율이 지금도 맞는지는 알 수 없었습니다.
-
160 MW 배터리 시운전 6주, 기준선이 3배와 4.17배로 갈린다

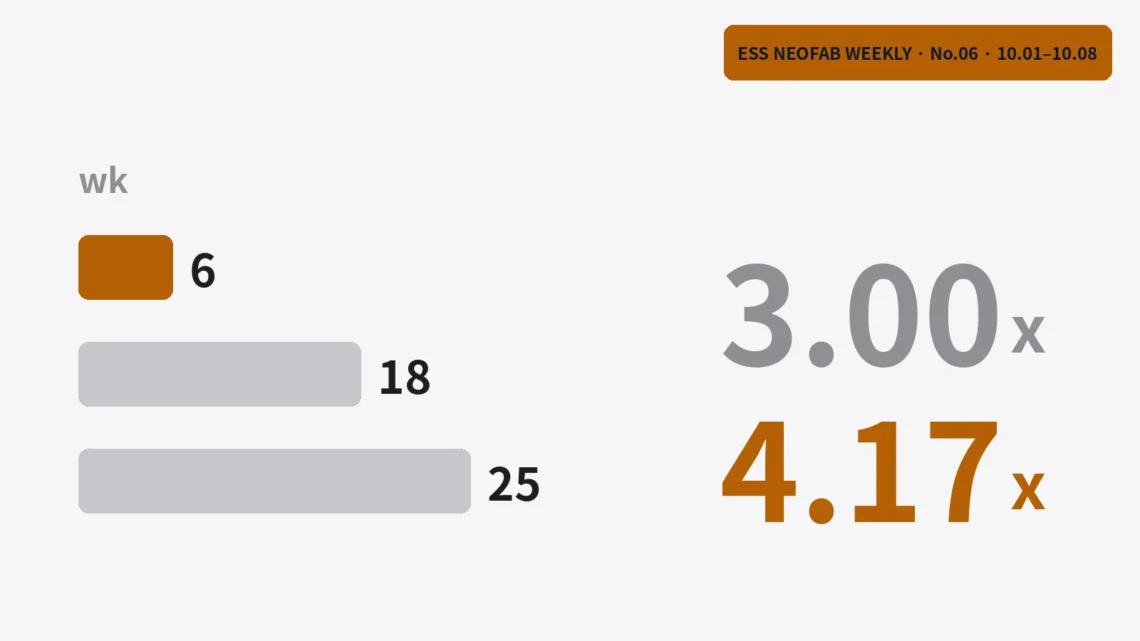

텍사스 160 MW/320 MWh 배터리 저장소의 시운전 6주에는 서로 다른 기준선이 둘 붙어 있습니다. 한 보도는 배치 시간을 원래 일정보다 3배 줄였다고 했고 다른 보도는 통상 25주 이상과 견줘, 기준선은 18주와 25주로 7주 벌어지고 단축 배수는 3배와 4.17배로 갈립니다. 착공에서 가동까지 약 16개월(69.6주) 가운데 시운전 6주는 8.6 %이며, 이 저장소는 목표 분기의 마지막 날보다 10.1주 늦게 가동을 알렸습니다. 시운전 앞 구간의 지연은 계획 시운전 기간을 어떻게 가정해도 4.1주 아래로 내려가지 않았고, 시운전의 시작과 끝을 어떻게 정의했는지는 제가 읽은 자료에 없었습니다.
-

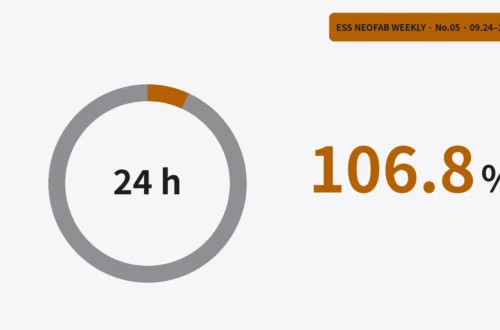

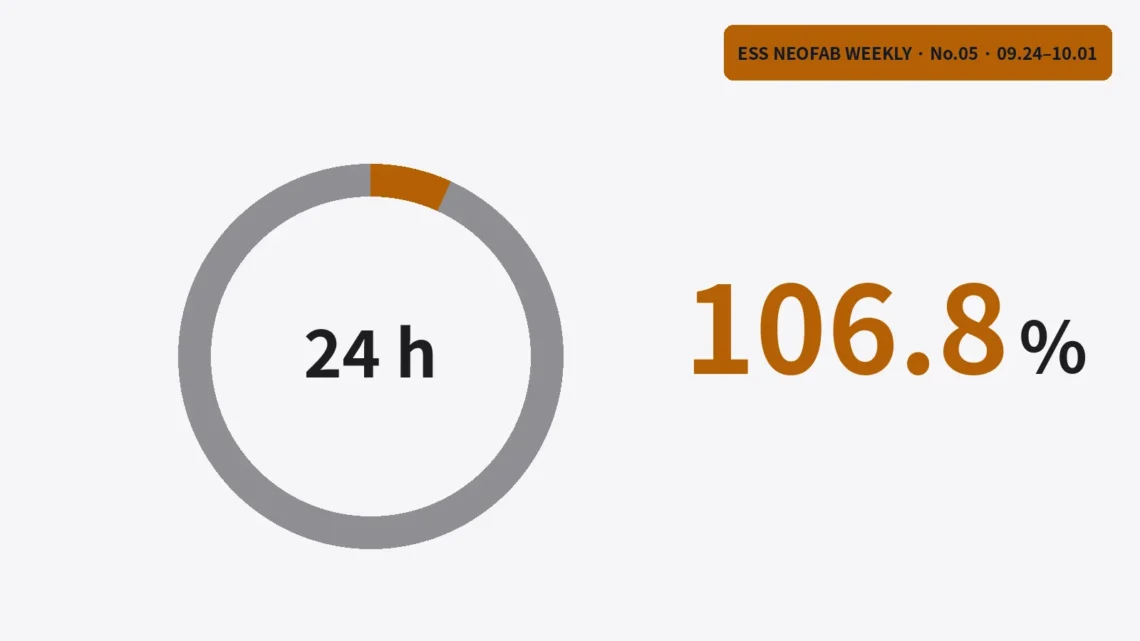

하루 두 번 충·방전은 하루의 106.8 %, 잔존율 구간이 셀 물량을 1.47 GWh 가른다
제주 25년 계약은 연 730회 이상의 충·방전을 요구하고, 설비는 80 MW에 480 MWh라서 21,600 s(6시간) 동안 버팁니다. 이 횟수를 완전 충·방전으로 세고 왕복 효율을 0.88로 가정하면 하루 두 번에 92,291 s가 들어 하루 86,400 s의 106.8 %가 됩니다. 보증수명 점수는 계약 종료 때 잔존용량이 90 % 이상이면 7점이고 75~80 %면 1.75점인데, 중간에 셀을 더 넣을 수 없다고 보면 육지 6.6 GWh에서 설치할 셀이 7.33 GWh와 8.80 GWh로 1.47 GWh 벌어집니다. 사이클을 완전 충·방전으로 세는지는 공개 보도에서 찾지 못했습니다.
-
Battwoo의 EV 배터리 재사용 — 합격선 80 %와 퇴역 분포가 겹치면 병목은 입고 선별이다

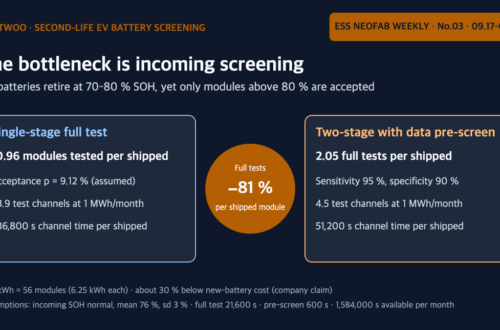

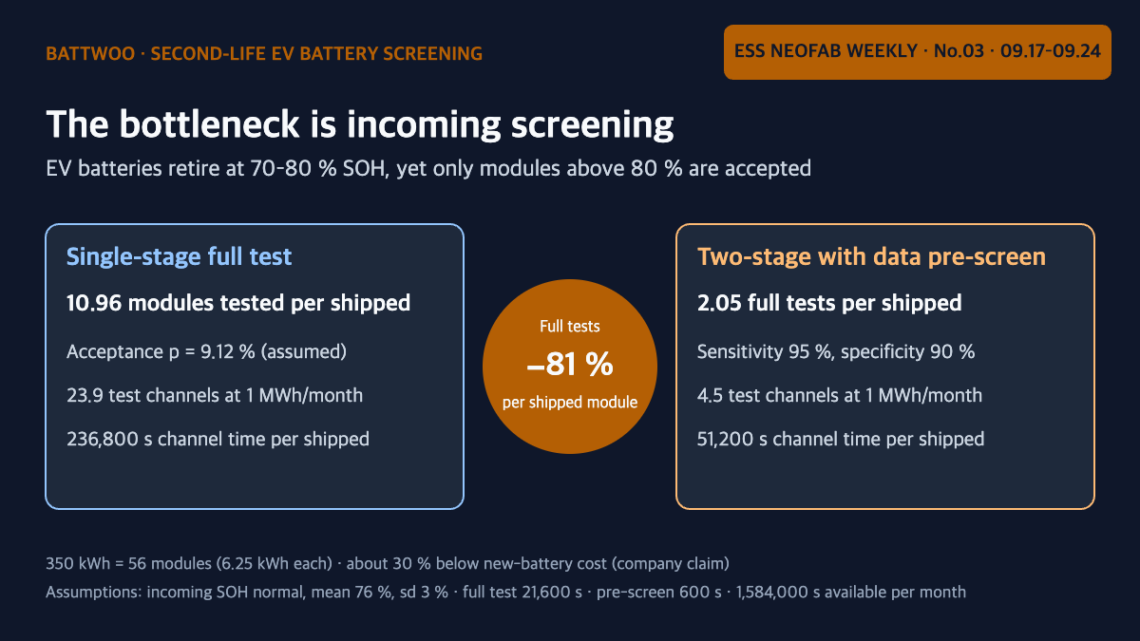

프랑스 스타트업 Battwoo는 잔존용량 70~80 %로 퇴역하는 EV 배터리 가운데 80 %를 넘는 것만 재제조해 정치형 ESS로 공급하며, 500 kWh 시스템이 신품 대비 약 30 % 저렴하다고 밝혔다¹. 퇴역 분포와 합격선이 이렇게 겹치면 합격률이 낮아지고, 입고 SOH를 평균 76 %·표준편차 3 %로 가정하면 합격률은 9.1 %로 출하 모듈 1개마다 11.0개를 시험해야 한다. 월 1 MWh 출하 가정에서 전용량 시험 채널은 23.9개로, 전량 합격일 때 2.2개의 약 11배다. BMS 이력 등 데이터로 1차 선별(민감도 95 %·특이도 90 %)을 하면 전용량 시험은 출하 1개당 2.05회로 81 % 줄어들어, 재사용 라인의 설계 변수는 조립 능력이 아니라 입고 인터페이스의 데이터 품질이 된다.
-
미국 ESS 2분기, 출력은 7% 줄었는데 저장량은 사상 최대였다
미국의 2026년 2분기 ESS 설치량은 18.9 GWh로 분기 최대였지만, 출력은 1년 전보다 7 % 줄었습니다. 저장량을 출력으로 나눈 지속 시간이 길어진 탓이며, 대형 설비 기준으로 그 값은 13,481 s(약 3.74시간)입니다. 이 값이 전망 평균인 14,788 s까지 길어진다고 가정하면, 저장량이 10 % 늘어도 필요한 PCS 출력은 0.3 %만 늡니다. 배터리 라인은 GWh를, PCS·변압기 라인은 GW를 따라가고, 변환 설비 한 대가 떠맡는 몫은 지속 시간만큼 커집니다.
-

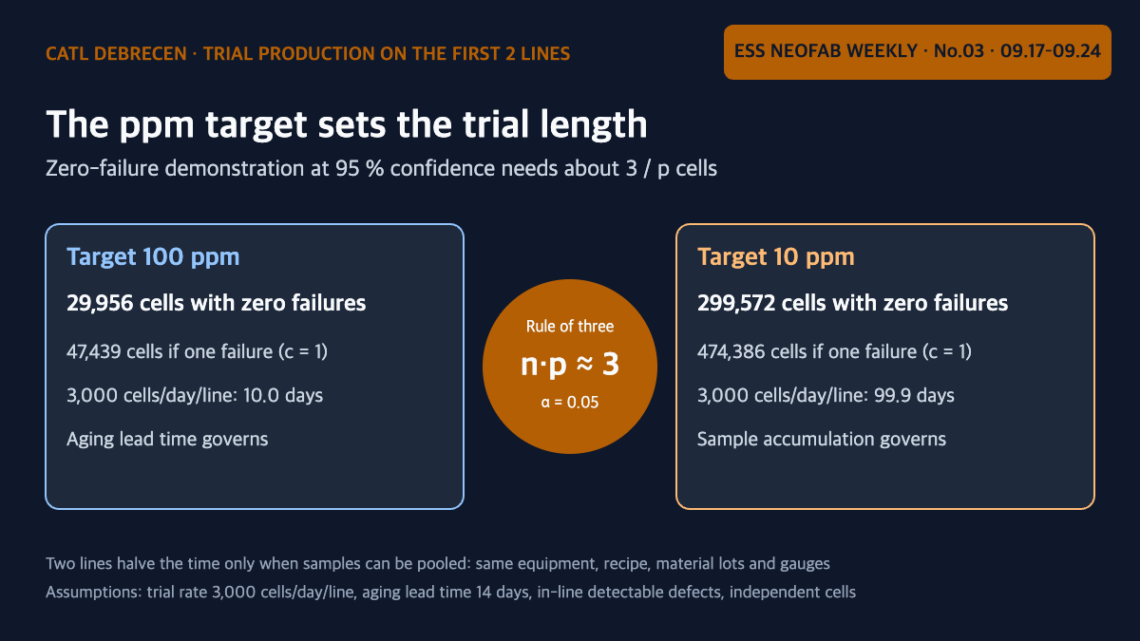

CATL 데브레첸 시험생산 개시 — 시험생산 기간은 설비가 아니라 목표 불량률의 자릿수가 정한다
CATL은 2026년 9월 22일 헝가리 데브레첸 셀 공장의 첫 2개 생산라인에서 시험생산을 시작했고, 목적을 "양산 전 설비와 제조 공정의 셋업·최적화·검증"으로 밝혔다¹. 검증을 불량률 입증으로 정의하면, 무고장으로 95 % 신뢰수준에서 100 ppm을 입증하는 데 29,956셀, 10 ppm에는 299,572셀이 필요하다. 가정한 숙성 판정 리드타임 14일과 비교하면 100 ppm 목표에서는 숙성이, 10 ppm 목표에서는 표본 누적이 기간을 정한다. 두 번째 라인은 표본을 합산할 때만 기간을 절반으로 줄이는데, 무고장 데이터로는 라인 간 동등성을 입증할 수 없으므로 합산의 근거는 결과가 아니라 설비·레시피·자재 로트의 동일성 기록이어야 한다.
-
파이런텍 588·601 Ah LFP 셀 양산 — 셀 수가 절반이어도 에너지 가중 가용성은 그대로인 이유

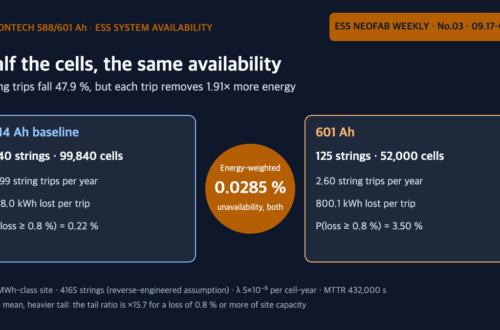

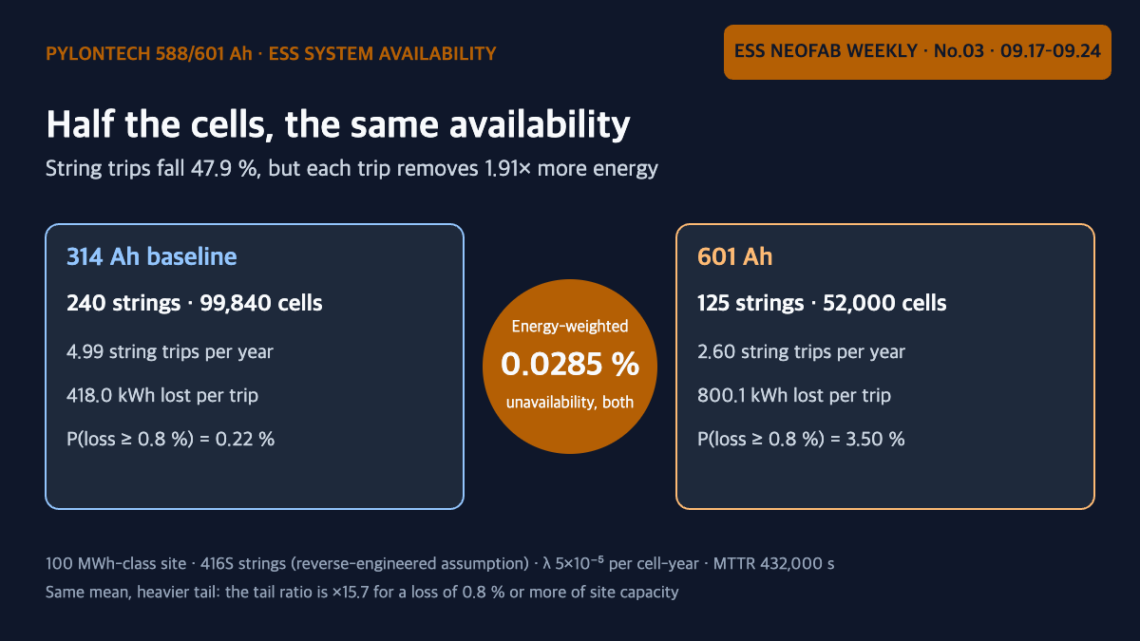

파이런텍(Pylontech)은 2026년 9월 21일 허페이 생산기지에서 588 Ah·601 Ah 각형 LFP ESS 셀 양산을 시작하며 대형 셀의 이점으로 "셀 수와 연결부 감소"를 제시했다¹. 스트링 직렬 수를 416S로 둔 역산 가정에서 100 MWh급 사이트의 셀 수는 99,840개에서 52,000개로 47.9 % 줄고, 셀 비례 고장에 의한 스트링 정지 건수도 같은 비율로 준다. 그러나 정지 1건이 운전에서 떼어내는 에너지는 418.0 kWh에서 800.1 kWh로 1.91배 커져, 에너지 가중 비가용률은 셀 용량과 무관하게 0.0285 %로 같다. 평균은 그대로이고 분포의 꼬리만 두꺼워져, 사이트 용량의 0.8 % 이상을 동시에 잃을 확률은 0.22 %에서 3.50 %로 15.7배가 된다.
-

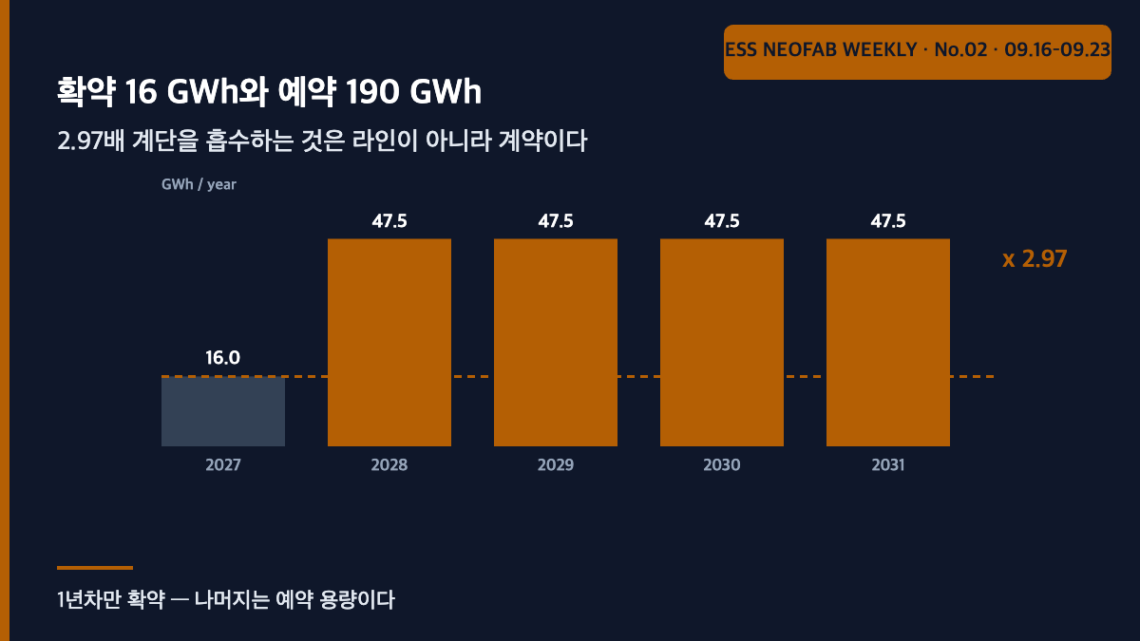

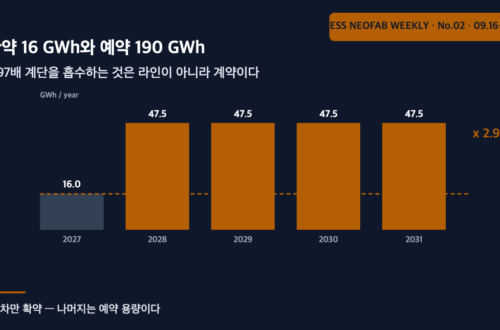

확약 16 GWh와 예약 190 GWh — 2.97배 계단을 흡수하는 것은 라인이 아니라 계약이다
EVE Energy와 Fluence의 2027~2031년 206 GWh 공급 프레임워크는 총량이 아니라 분할 방식이 핵심이다 — 2027년 16 GWh만 확약이고 나머지 190 GWh는 예약 용량이다. 라인 1기 6 GWh/년 가정에서 3기 → 8기, 즉 +5기를 1년 안에 세워야 하는 2.97배 계단이 나오지만, 18개월 리드타임으로 역산하면 공시 시점에 이미 2.6개월 늦다. 이 계단을 흡수하는 것은 라인이 아니라 계약 문언이다.
