FAT와 SAT는 장소만 다른 시험이 아니다 — 2024년판 IEC 62381의 시험 정의
초록
IEC 62381:2024는 공장인수시험(FAT, Factory Acceptance Test)을 자동화 시스템이 사양에 부합함을 통상 공급자 시설에서 입증하는 활동으로, 현장인수시험(SAT, Site Acceptance Test)을 설치 상태가 적용 표준·코드·사양·설치 지침에 부합함을 설치 현장에서 입증하는 활동으로 정의한다¹·². 두 시험은 장소뿐 아니라 입증 대상이 다르며, 2024년판은 선택 항목인 공장통합시험(FIT)을 새로 넣어 FAT·FIT·SAT·SIT의 요구사항과 체크리스트를 규정한다¹. 루프 체크와 시운전은 이 표준의 범위 밖이고, 공정산업 시운전 표준 IEC 62337은 설계 생산능력을 성능시험(performance test) 이정표에서, 공식 인계를 그 뒤의 플랜트 인수에서 다룬다²·³. 따라서 라인 생산능력 조건은 FAT·SAT 합격 기준과 분리해 성능시험 조건으로 정의하는 것이 두 표준의 구조와 맞는다는 것이 이 글의 해석이다.
1. 결론부터 — FAT는 ‘사양’, SAT는 ‘설치’를 입증한다
결론은 두 가지다. FAT와 SAT는 같은 시험을 장소만 바꿔 반복하는 것이 아니라, 각각 사양 부합과 설치 부합이라는 서로 다른 명제를 입증한다. 그리고 두 시험은 IEC 62337이 설계 생산능력으로 가동하는 이정표로 정의한 성능시험이나 공식 인계인 플랜트 인수와 별개로 정의된다.

상황(S): IEC 62381은 이 시험들을 소유자·구매자·공급자가 시험 범위와 책임을 명확히 정하고 합의해, 자동화 시스템을 적시에 납품·인수하도록 돕는 수단이라고 밝힌다¹. 문제(C): 합의의 대상인 시험을 ‘공장에서 하는 시험’과 ‘현장에서 하는 시험’으로만 나누면, 각 시험이 무엇을 입증했는지가 계약서에서 흐려질 수 있다. 질문(Q): 네 시험은 각각 무엇을 입증하고, 인수는 어디에서 끝나는가. 답(A)은 아래 표와 3절의 이정표다.

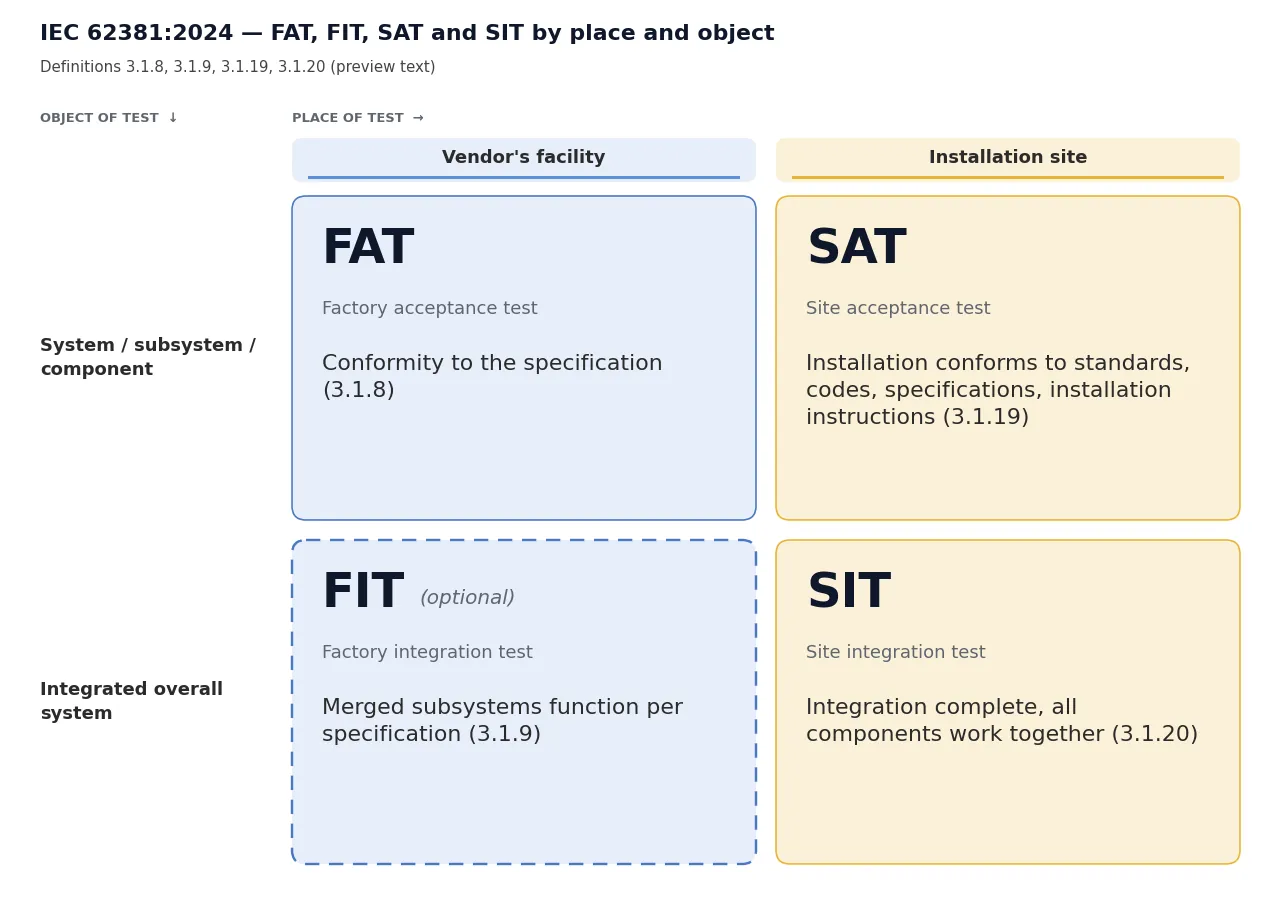

| 시험 | 수행 장소 | 입증 대상(IEC 62381:2024 정의 요지) | 조항 | KS 번역 |
|---|---|---|---|---|
| FAT | 통상 공급자 시설 | 자동화 시스템·서브시스템·구성품이 사양에 부합 | 3.1.8 | 공장인수시험 |
| FIT(선택) | 공급자 시설 | 여러 서브시스템·구성품을 하나의 시스템으로 합친 결과가 사양대로 동작 | 3.1.9 | — |
| SAT | 설치 현장 | 시스템·서브시스템·구성품의 설치가 적용 표준·코드·사양·설치 지침에 부합 | 3.1.19 | 현장인수시험 |
| SIT | 설치 현장 | 통합이 완료되고 모든 구성품이 사양대로 함께 동작 | 3.1.20 | 현장통합시험 |
※ 네 정의는 모두 “검사와 시험을 포함하는 활동”으로 시작한다². KS 번역은 2013년에 폐지된 KS C IEC 62381의 표준명 기준이며, FIT는 그 이후 판에 추가돼 KS 번역이 없다⁴.
2. 2024년판 IEC 62381이 바꾼 것 — FIT 신설과 체크리스트
IEC 62381의 최신판은 2024-07-30에 발행된 3판(Edition 3.0, 83쪽)이다¹. 3판은 2012년 2판을 대체하는 기술적 개정판이며, 2판은 같은 날짜로 철회됐다²·⁵. 미국에서는 ANSI/ISA-62381-2026이 2024년판을 일치(IDT) 채택했다⁶.
IEC가 밝힌 변경은 다섯 가지다. 표준의 전반적 재구성, 현행 기술 반영, 선택 항목인 공장통합시험(FIT) 추가, 부속서 양식을 프로젝트별 시험 계획 작성에 쓸 수 있는 상세 체크리스트로 교체, 다른 관련 표준의 참조 추가다¹. 목차에는 FAT·SAT·SIT 체크리스트 부속서(A~C)와 FAT 증명서(A.5), SAT 증명서(B.4), SIT 증명서(C.4) 항목이 있다².
| 구분 | 2012년판(2판) 정의 요지 | 2024년판(3판) 정의 요지 |
|---|---|---|
| FAT | 공급자 시스템과 추가 공급 시스템이 사양에 부합함을 입증하는 활동(3.1.3) | 검사·시험을 포함해 시스템·서브시스템·구성품이 사양에 부합함을 입증하는 활동, 통상 공급자 시설에서 수행(3.1.8) |
| SAT | 여러 공급자 시스템의 설치가 적용 사양·설치 지침에 부합함을 입증(3.1.4) | 설치 현장에서, 설치가 적용 표준·코드·사양·설치 지침에 부합함을 입증(3.1.19) |
| SIT | 여러 시스템을 하나의 전체 시스템으로 합치는 작업이 완료되고 모든 구성품이 규정대로 함께 동작함을 입증(3.1.5) | 설치 현장에서, 통합 완료와 사양대로의 공동 동작을 입증(3.1.20) |
| FIT | 없음 | 공급자 시설에서, 통합 결과가 사양대로 동작함을 입증(3.1.9, 선택) |
※ 두 판의 정의는 프리뷰 페이지 기준이며, 4~8절 본문과 부속서 내용은 유료라 확인하지 못했다²·⁵. 시사점: 2024년판은 수행 장소를 정의 안에 적고 SAT의 부합 대상에 ‘표준·코드’를 더해, 두 시험의 차이를 장소와 대상 양쪽에서 더 분명하게 규정했다.
펀치 리스트(punch list)도 정의돼 있다. 2024년판은 이를 “발견된 모든 문제, 취할 시정 조치, 책임 당사자, 완료일의 목록”으로 정의하고, 필요에 따라 다른 정보 항목을 더할 수 있다고 주석을 단다². 국내에서는 KS C IEC 62381이 2008-11-28에 제정됐다가 2013-11-25에 “시장 수요가 낮아 단체표준 전환 대상표준으로” 폐지됐고, 대체 표준으로 단체표준 SPS-KEA065-IEC 62381-6445가 기록돼 있다⁴.
3. 시험 이후의 구간 — IEC 62337의 시운전 단계와 이정표
IEC 62381은 FAT·FIT·SAT·SIT 전후의 엔지니어링·제작 활동, 예컨대 루프 체크와 시운전은 다루지 않는다고 적용 범위에서 밝힌다². 루프 체크는 IEC 62381이 인용 표준으로 드는 IEC 62382가 다루고², 시운전 단계와 이정표는 IEC 62337(2판, 2012, 안정일 2026)이 정의한다(두 표준의 연결은 이 글의 정리)³. 국내에도 KS C IEC 62337(2014-10-02 제정, 2024-07-31 확인)이 현행 표준으로 있으며⁷, 이 표준은 ‘공사 완료(completion of erection)’ 이정표 이후부터 소유자의 ‘플랜트 인수’ 단계 이전까지의 활동을 예시로 정의한다³.

| 순서 | 단계·이정표 | 정의 요지 | 조항 |
|---|---|---|---|
| 1 | 사전 시운전(precommissioning) | 비운전 조정, 냉간 정렬 점검, 청소, 기계 시험을 하는 단계 | IEC 62337 3.1 |
| 2 | 기계적 완료(mechanical completion) | 도면·사양·지침·적용 코드와 규정에 따라 설치·시험을 마쳐 냉간 시운전이 가능해지는 이정표. 사전 시운전의 끝 | IEC 62337 3.2 |
| 3 | 냉간 시운전(cold commissioning) | 화학물질 투입 전, 물·불활성 물질 같은 시험 매체로 설비를 시험·운전하는 단계 | IEC 62337 3.3 |
| 4 | 기동(start-up) | 냉간 시운전의 끝 | IEC 62337 3.4 |
| 5 | 열간 시운전(hot commissioning) | 실제 생산 운전 전, 실제 공정 화학물질로 설비를 시험·운전하는 단계 | IEC 62337 3.5 |
| 6 | 생산 개시(start of production) | 열간 시운전의 끝 | IEC 62337 3.6 |
| 7 | 성능시험(performance test) | 생산 플랜트가 설계 생산능력으로 가동하는 이정표. 계약상 공정 성능·소비 보증을 입증 | IEC 62337 3.7 |
| 8 | 플랜트 인수(acceptance of plant) | 계약자에서 소유자로 공식 인계. 소유자가 운전·유지 책임을 다시 맡음 | IEC 62337 3.8 |

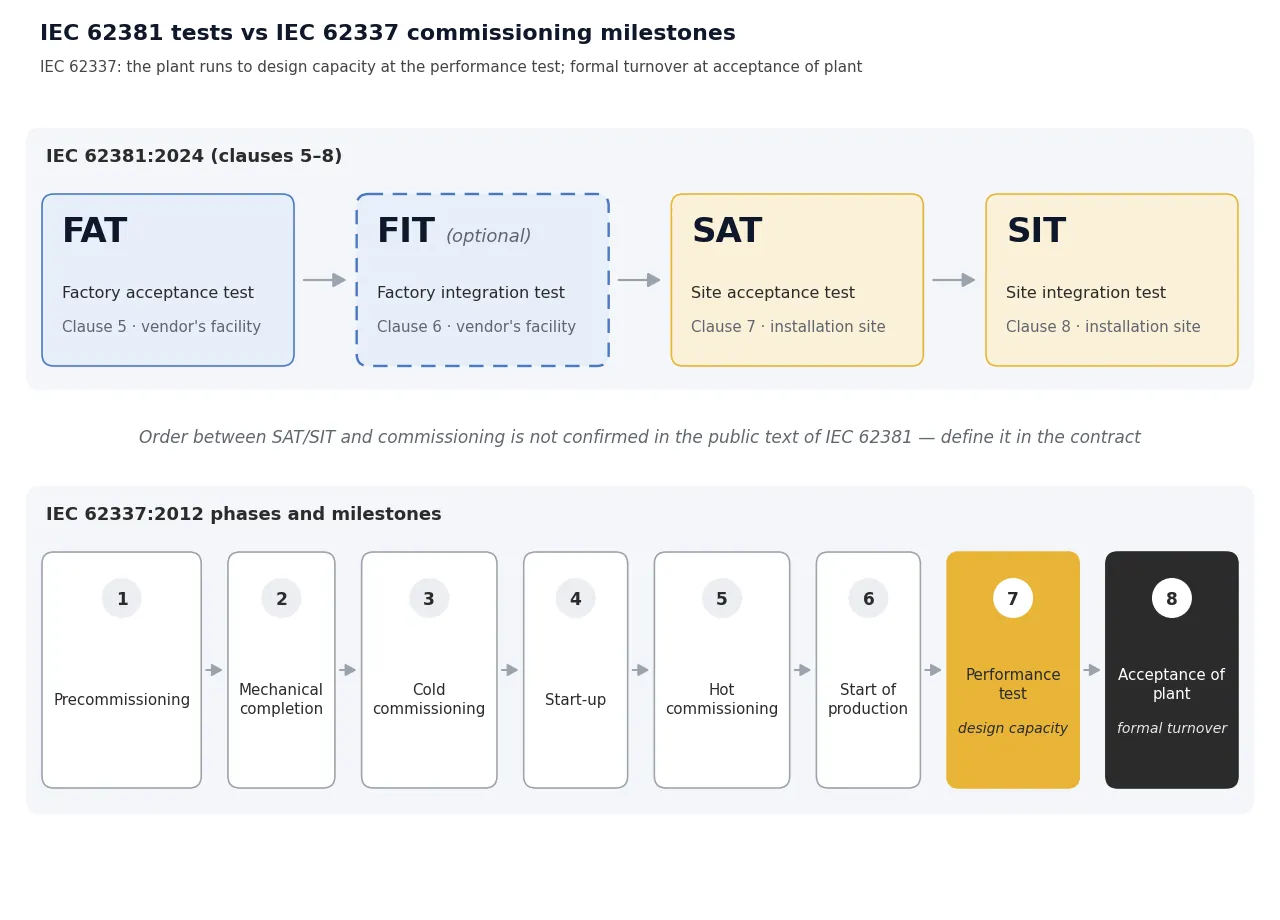

※ 순서는 IEC 62337 그림 1(단계·이정표 정의)과 각 이정표의 정의(“~의 끝”)에 따른 것이다. 그림 1은 이정표를 공사 완료(completion of erection) → 기계적 완료 → 기동 → 생산 개시 → 성능시험 순으로 표시하며, 플랜트 인수를 성능시험 뒤에 두는 것은 IEC 62337 적용 범위(1절) NOTE의 가정이다³. 시사점(해석): IEC 62337의 정의상 설계 생산능력으로 가동하는 이정표는 FAT·SAT가 아니라 7번 성능시험이다.
성능시험의 수행 주체도 눈여겨볼 대목이다. IEC 62337은 성능시험을 계약자의 도움과 감독 아래 소유자 인력이 수행하며, 계약에 명시된 계약자의 공정 성능·소비 보증을 입증하는 시험으로 설명한다³. FAT가 통상 공급자 시설에서 이뤄지는 것과 달리(3.1.8), 생산능력 보증은 현장에서 소유자 인력이 운전하는 조건에서 확인된다는 뜻이다.
4. 배터리·ESS 설비에 옮길 때 — 무엇을 어느 시험에 배정할까
IEC 62381과 IEC 62337은 공정산업의 자동화·전기·계측·제어(E&I) 시스템을 다루는 표준이며, IEC 62381:2024는 공정산업을 화학 반응·분리·혼합 기법을 쓰는 연속·배치 흐름 산업(화학, 석유화학, 수처리, 제지, 시멘트 등)으로 정의하고 설비·기계 제조와 유사 산업은 포함하지 않는다고 주석을 단다(3.1.15)². 배터리 제조 라인이 이 정의에 드는지는 공정별 해석이 필요하며, 그대로 적용된다는 근거는 이번 조사 범위에서 찾지 못했다. 다만 IEC 62381은 규정한 활동을 공정·플랜트·설비별 요구에 맞춘 시험 계획 작성에 쓸 수 있다고 밝혀, 적용할 때 조정을 전제한다¹. 아래 표는 정의에 따른 배정 예시이며 계약·설비별 확인이 필요하다.
| 검증하려는 내용(예시) | 정의상 배정 | 근거 조항 |
|---|---|---|
| 단위 설비의 제어 기능·인터록이 사양대로 동작하는가 | FAT | IEC 62381 3.1.8 |
| 공급 범위 안의 서브시스템을 합친 동작 | FIT(선택) | IEC 62381 3.1.9 |
| 반입·설치 상태가 설치 지침·표준·코드에 맞는가 | SAT | IEC 62381 3.1.19 |
| 상·하류 설비와 합친 라인 동작 | SIT | IEC 62381 3.1.20 |
| 라인의 설계 생산능력(택타임·수량 조건) | 성능시험 | IEC 62337 3.7 |
| 운전·유지 책임의 이전 | 플랜트 인수 | IEC 62337 3.8 |
※ 이 표는 IEC 정의를 배터리 설비 사례에 옮긴 해석이다. 시사점: 라인 택타임이나 수량 조건을 FAT 합격 기준에 넣으면, 정의상 통합 이후에야 확인할 수 있는 조건을 단위 설비 단계에서 판정하는 모순이 생길 수 있다.
ESS 분야 문서에서도 같은 용어가 쓰인다. 전기에너지저장(EES) 시스템의 계획·성능 평가를 다룬 IEC TS 62933-3-1:2018의 목차에는 6.1 FAT, 6.2 설치·시운전(설치 단계, 시운전 단계), 6.3 SAT, 6.4 성능 모니터링 단계가 이 순서로 놓여 있다⁸. 이 문서는 2025-11-20에 IEC 62933-3-1:2025로 대체됐고 개정판 초록에는 FAT·SAT라는 표현이 없어, 해당 절의 존속 여부는 확인 필요다⁸. IEC 62381은 공개된 적용 범위(1.2.1)에서 시운전을 시험 전후의 범위 밖 활동으로 언급하고, 단계 관계를 보여 줄 그림 1(Project phases and E&I testing)은 유료 본문이라 확인하지 못했으므로², SAT와 시운전의 선후는 계약서에 따로 명시해야 한다.
이 사이트의 다른 글과는 층위가 다르다. 그리드포밍 PCS 의무화, FAT 택타임과 BMS-PCS-EMS 인터페이스를 다시 설계하다는 FAT 자체에 걸리는 시간을 택타임으로 다뤘고, 셀 조립 설비 FAT에서 읽는 화성 채널 사이징은 FAT가 후속 공정 설계에 주는 신호를 다뤘다. 현장 시운전 공수는 스테이션 블록이 62 MWh로 커지면, 줄어드는 것은 셀이 아니라 시운전 공수다에서 다뤘으며, 이 글은 세 글의 전제인 시험 단계 자체의 정의와 경계를 정리한다.
5. 결론과 한계
FAT는 사양 부합을, SAT는 설치 부합을 입증하며, 2024년판 IEC 62381은 여기에 선택 항목인 FIT와 현장 통합 단계인 SIT를 더해 네 시험을 정의한다. IEC 62337은 플랜트가 설계 생산능력으로 가동하는 이정표를 성능시험으로, 공식 인계를 그 뒤의 플랜트 인수로 두므로³, 설계 생산능력의 입증은 네 시험보다 성능시험에 배정하는 편이 두 표준의 구조와 맞는다(해석). 따라서 발주 사양서에는 시험별 장소·입증 대상·합격 기준과 함께 성능시험 조건을 따로 적어야 한다.
한계는 세 가지다. 첫째, IEC 62381의 4~8절 본문과 부속서 체크리스트는 유료라 이 글은 정의 조항(3절)과 초록에 근거한다. 둘째, 두 IEC 표준은 공정산업 자동화·E&I 시스템 대상이어서 배터리 설비 적용은 해석이며 추가 검증이 필요하다. 셋째, KS C IEC 62381은 폐지 상태이고 대체 단체표준의 내용은 열람하지 못했다(확인 필요).
FAQ
Q1. FAT에서 합격한 기능을 SAT에서 다시 보는 것은 중복 아닌가?
입증하는 명제가 다르다. FAT는 시스템이 사양에 부합함을, SAT는 설치 현장에서 설치 상태가 표준·코드·사양·설치 지침에 부합함을 입증한다². 설치 현장에서 설치 상태 자체의 적합성을 입증하는 시험은 정의상 SAT이며, 통합 동작은 SIT에서 확인한다.
Q2. SAT와 SIT에 합격하면 인수가 끝난 것인가?
IEC 62337은 플랜트 인수를 계약자에서 소유자로 공식 인계하는 별도 이정표로 두고, 성능시험 뒤에 온다고 가정한다³. 인계와 함께 소유자가 플랜트 운전·유지의 모든 책임을 다시 맡는다³. SAT·SIT 증명서(IEC 62381 B.4·C.4)와 플랜트 인수 증명서(IEC 62337 부속서 E)는 다른 문서다²·³.
Q3. KS가 폐지됐다면 계약서에는 무엇을 적어야 하나?
KS C IEC 62381은 2013년에 폐지됐고 대체 단체표준이 기록돼 있다⁴. 국제표준의 최신판은 IEC 62381:2024(3판)다¹. 어느 판을 적용할지는 당사자가 합의할 사항이므로, 표준 번호와 연도를 함께 적는 것이 출발점이다.
현장 적용 노트
| 실행 항목 | 실행 방법 | 판단 기준 | 비고 |
|---|---|---|---|
| ☐ 시험 단계표 작성 | FAT·(FIT)·SAT·SIT·성능시험·플랜트 인수별 장소·입증 대상·합격 기준·증명서를 한 표로 정리 | 단계별 합격 기준 누락 0건 | IEC 62381 3.1, IEC 62337 3.7·3.8 |
| ☐ 적용 표준 판 명시 | ‘IEC 62381:2024’ 형식으로 번호와 연도를 기재 | 판 미기재 0건 | 2012년판은 2024-07-30 철회 |
| ☐ 펀치 리스트 양식 | 문제·시정 조치·책임 당사자·완료일 4개 열로 작성 | 열 누락 0건 | IEC 62381 3.1.16 |
| ☐ 생산능력 조건 분리 | 택타임·수량 조건을 성능시험 항목으로 옮김 | FAT·SAT 합격 기준에 생산능력 조건이 없는가 | 4절 해석(계약별 확인) |
| ☐ SAT·시운전 순서 명시 | 계약서에 SAT와 시운전 단계의 선후를 기재 | 순서 미기재 0건 | IEC 62381 공개 범위(1.2.1)에서는 선후 미확인(그림 1 본문 미확인) |
출처와 주석
¹ IEC, IEC 62381:2024 Ed. 3.0 Webstore 페이지(2024-07-30 발행, 83쪽, TC 65/SC 65E), 초록 1~5문장과 변경 사항 a)~e), webstore.iec.ch.
² IEC 62381:2024 프리뷰(IEC 발행 샘플, 배포처 호스팅), 서문, 1.2.1, 2절(인용 표준 IEC 62382), 3.1.4·3.1.8·3.1.9·3.1.13·3.1.15·3.1.16·3.1.19·3.1.20, 목차, 프리뷰 PDF.
³ IEC 62337:2012 Ed. 2.0 Webstore 초록 및 프리뷰, 1절 NOTE, 3.1~3.8, 그림 1(단계·이정표 정의), 목차(부속서 E 플랜트 인수 증명서), webstore.iec.ch, 프리뷰 PDF.
⁴ 국가기술표준원 e-나라표준인증, KS C IEC 62381 표준 정보(제정 2008-11-28, 폐지 2013-11-25, 폐지 사유, 대체 표준, 적용범위), standard.go.kr.
⁵ IEC 62381:2012 Ed. 2.0 Webstore(철회 2024-07-30) 및 프리뷰 3.1.3~3.1.5, webstore.iec.ch.
⁶ ISA, ANSI/ISA-62381-2026 / IEC 62381:2024 (IDT) 제품 페이지, isa.org.
⁷ 국가기술표준원 e-나라표준인증, KS C IEC 62337 표준 정보(제정 2014-10-02, 확인 2019-12-30·2024-07-31, 적용범위), standard.go.kr.
⁸ IEC TS 62933-3-1:2018 프리뷰 목차(6.1~6.4)와 Webstore 상태(2025-11-20 IEC 62933-3-1:2025로 대체), IEC 62933-3-1:2025 Webstore 초록, webstore.iec.ch.
※ 4절 배정 표는 IEC 정의를 배터리 설비에 옮긴 해석이며 계약·설비별 확인이 필요하다. 대체 단체표준(SPS-KEA065-IEC 62381-6445)의 내용은 확인 필요 항목이다.
라인 지표 기초 사전 — 시리즈 다른 글
- 1편. 택타임 계산, 고장 시간은 빼지 않는다 — 사이클타임·리드타임과의 구분법
- 2편. 가용성·성능·품질이 모두 80 %면 OEE는 51.2 % — 설비종합효율 계산법
- 4편. 체인지오버는 계획 정지일까, 가용성 손실일까 — 정의에 따라 OEE가 달라진다


댓글 3개
핑백 :
핑백 :
핑백 :
