디와이덕양 10MWh급 선박용 ESS — 수랭식 실증이 갖는 시스템 설계 의미
초록
디와이덕양이 10MWh급 선박용 ESS 사업을 본격화했다. 1.02MWh급 수랭식 ESS의 실증·인증을 완료했고, 이를 발판으로 약 10배 규모인 10MWh급 선박 공급을 목표로 하고 있다. 육상 ESS와 선박용 ESS는 배터리 시스템 자체는 유사해도 설치 공간·진동·염분 노출이라는 환경 제약이 달라, 냉각 방식과 인증 절차 설계가 근본적으로 갈린다. 이 글은 실증 완료 단계가 시스템 설계 관점에서 갖는 의미와, 10배 스케일업 구간에서 통상 나타나는 비선형적 난이도 상승 요인을 정리한다.
1. 왜 선박용은 수랭식인가
결론부터 말하면, 선박이라는 설치 환경(제한된 공간·상시 진동·염분 노출)은 냉각 방식 선택을 공랭식에서 수랭식 쪽으로 밀어붙이는 구조적 제약이며, 이번 실증은 그 제약 하에서 밀폐형 열관리 설계가 작동함을 확인한 사례로 읽어야 한다. 육상 ESS는 개방된 부지에 컨테이너를 배치해 공랭 방식만으로도 충분한 방열이 가능한 경우가 많다. 그러나 선박은 설치 공간이 제한적이고 진동·염분 환경에 상시 노출되어, 공랭식 팬의 소음 관리와 염분 유입 경로 차단이 까다로워진다. 그렇다면 왜 배관·펌프 등 부가 시스템이 늘어나는 수랭식을 굳이 택하는가 — 밀폐형 수랭 구조가 염분·진동 노출 경로를 원천 차단하면서도 방열 성능을 확보할 수 있기 때문이다. 다만 냉각수 배관의 선체 내 라우팅과 누수 시 절연파괴 리스크는 이 구조가 별도로 안고 가야 하는 트레이드오프로 남는다.

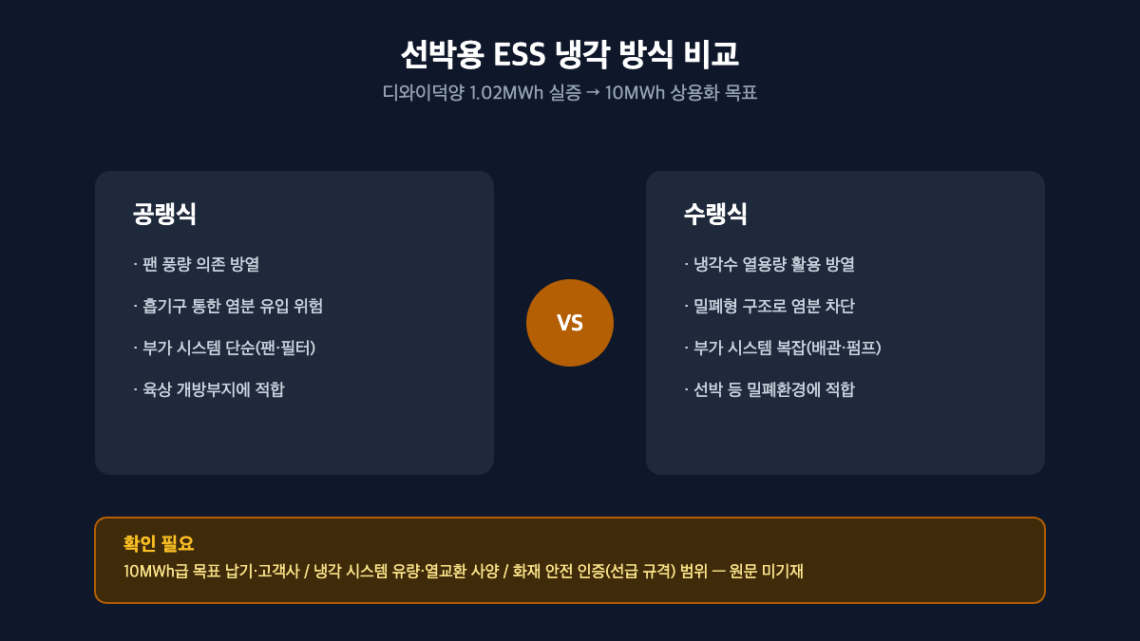

| 비교 항목 | 공랭식 | 수랭식 |
|---|---|---|
| 방열 성능 | 팬 풍량에 의존, 상대적으로 낮음 | 냉각수 열용량 활용, 상대적으로 높음 |
| 염분·수분 유입 경로 | 흡기구를 통한 유입 위험 상존 | 밀폐형 구조로 원천 차단 가능 |
| 부가 시스템 복잡도 | 낮음(팬·필터 중심) | 높음(펌프·배관·열교환기·누수감지) |
| 정기 점검 주기(가정치, 실측 검증 필요) | 필터 청소 약 3개월 주기 가정 | 배관·펌프 점검 약 6개월 주기 가정 |
| 누수 시 리스크 | 해당 없음 | 절연파괴·화재 전파 리스크(별도 관리 필요) |
위 표의 점검 주기는 일반적인 해양 설비 운용 관행을 참고해 설정한 가정 시나리오이며, 디와이덕양의 실제 유지보수 사양은 원문에 제시되지 않아 확인이 필요하다.
2. 1.02MWh 실증에서 10MWh 상용화로
실증 규모(1.02MWh)와 목표 규모(10MWh)의 차이는 약 10배다. 용량 스케일업 과정에서는 단순히 모듈 수를 늘리는 것이 아니라, 열 설계·BMS 통신 부하·화재 전파 차단 구획이 모듈 수 증가에 따라 비선형적으로 까다로워지는 것이 일반적이다. 이 구간의 구체적 설계 변경 내용은 원문에서 확인되지 않아 추정하지 않는다.
3. 선급 인증의 무게
선박용 ESS는 육상용과 달리 선급(Classification Society, 선박의 구조·설비를 심사·인증하는 민간 검사기관) 인증이 추가로 필요하다. “실증·인증 완료”라는 표현은 최소한 한 단계의 공식 검증 절차를 통과했다는 의미이며, 이는 후속 수주 활동에서 레퍼런스로 작용할 가능성이 높다.
4. 시장 맥락
국제해사기구(IMO) 등의 친환경 선박 규제 강화 흐름 속에서 전기추진·하이브리드 선박 수요가 늘어나는 추세이며, 선박용 ESS는 이 흐름의 핵심 구성요소 중 하나다. 다만 본 건의 시장 규모 전망치는 원문에 제시되지 않았다.
5. 확인 필요 항목
| 항목 | 사유 |
|---|---|
| 10MWh급 시스템의 목표 납기·고객사 | 원문에 미기재 |
| 냉각 시스템의 구체적 사양(유량·열교환 방식) | 원문에 미기재 |
| 화재 안전 인증 범위(선급 규격 명칭) | 원문에 미기재 |
| 스케일업 구간의 열설계·BMS 통신부하 변경 내용 | 원문에 미기재, 추정 금지 |
FAQ
Q. 수랭식이 공랭식보다 항상 유리한가요?
A. 아니다. 수랭식은 냉각 성능은 우수하지만 배관·펌프 등 부가 시스템이 늘어나 유지보수 접근성이 떨어질 수 있다. 용도(선박, 고밀도 설치)에 따라 트레이드오프가 다르다.
Q. 육상 ESS 경험이 선박용에 그대로 적용되나요?
A. BMS·셀 관리 로직 등 시스템 레벨은 공유되지만, 진동·염분·선급 인증 요건은 별도로 검증해야 한다.
현장 적용 노트
| 체크 | 실행 항목 | 방법·기준 | 비고 |
|---|---|---|---|
| ☐ | 선급 인증 요구사항 사전 검토 | 선박용 ESS 프로젝트가 있다면 KR·DNV 등 선급 규격 목록을 조달팀에 요청해 설계 초기 단계에 반영 | 확인 필요: 디와이덕양이 통과한 선급 규격 명칭은 원문 미기재 |
| ☐ | 냉각 방식 트레이드오프 스터디 착수 | 위 1절 비교표를 템플릿으로 자사 설치 환경(진동·염분 노출도)에 맞춰 재작성 | 가정치는 반드시 자사 실측 데이터로 대체할 것 |
| ☐ | 스케일업 리스크 체크리스트 작성 | 열 설계·BMS 통신 부하·화재 전파 차단 구획 3개 항목이 1.02MWh→10MWh 스케일업 계획 문서에 포함되어 있는지 확인 | 비선형적으로 까다로워지는 항목이므로 사전 검토 권고 |
| ☐ | 배관 라우팅·절연파괴 리스크 관리 방안 문서화 | 수랭식 채택 시 냉각수 배관의 선체 내 라우팅 도면과 누수 감지 센서 위치를 설계 리뷰 안건으로 등록 | 가정 시나리오(점검 주기 약 6개월), 실측 검증 필요 |
원문: 뉴시스, “디와이덕양, 10㎿h급 선박용 ESS 사업 본격화”, 2026-09-16
