25년 계약이 늘리는 것은 저장 용량이 아니라 이관 횟수다 — 제주 장기계약 ESS의 Traceability 설계

초록
기후에너지환경부는 2026년 9월 22일 총 1,180MW(육지 1,100MW, 제주 80MW) 규모의 ESS 중앙계약시장을 개설했고, 제주에는 25년간 하루 2회 충·방전이 가능한 설비를 대상으로 기존 15년보다 긴 25년 계약을 처음 도입했다. 계약 기간이 길어지면 셀 단위 Traceability¹ 기록을 보존해야 하는 기간도 함께 길어진다. 가정 시나리오로 계산하면 계약 기간은 67% 늘지만 Traceability 데이터를 담는 시스템의 이관(마이그레이션) 횟수는 1회에서 3회로 세 배가 된다. 25년 계약에서 Traceability 설계의 제약은 저장 용량이 아니라 이관 시점마다 끊기는 계보 연결이다.
1. 결론부터 — 25년 계약이 늘리는 것은 저장 용량이 아니라 이관 횟수다

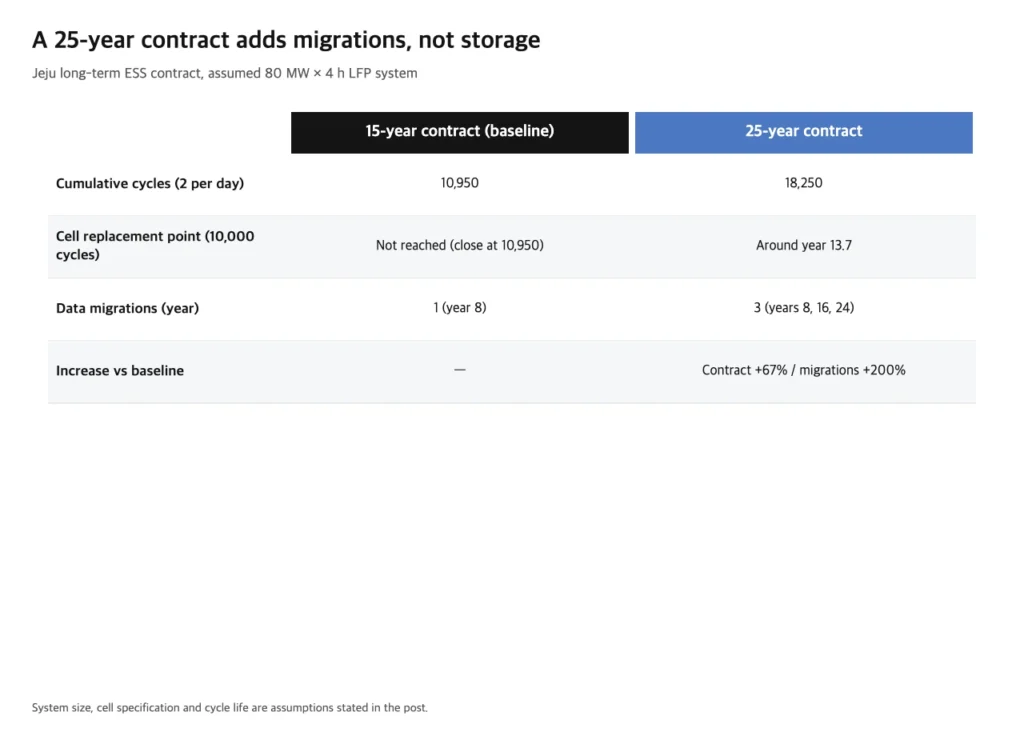

가정 조건(시스템 교체 주기 8년)에서 15년 계약 기간에는 Traceability 시스템 이관이 1회, 25년 계약 기간에는 3회 발생한다. 반면 셀 1세대분 기록 용량은 약 15.9 GB로 저장 제약이 되지 않는다.
상황(S): ESS 셀의 제조 이력(원료 로트, 공정 조건, 검사 결과)은 셀 ID로 묶여 운영 단계의 BMS² 데이터와 연결된다. 전개(C): 제주 25년 계약은 설비에 25년간 하루 2회 충·방전을 요구하므로 누적 사이클이 크게 늘고, 운영 중 셀 교체·증설이 발생할 가능성도 커진다. 질문(Q): 이 긴 계약에서 Traceability 체계는 어디서 먼저 한계에 닿는가? 답(A): 데이터 양이 아니라 데이터를 담는 시스템이 계약 기간 안에 몇 번 바뀌는가다.
이 글이 짚으려는 통념은 “계약이 길어지면 데이터 보관 용량을 늘리면 된다”는 가정이다. 용량은 선형으로 늘지만, 시스템 이관은 계약 기간이 교체 주기를 넘을 때마다 계단식으로 늘어난다.
2. 발표 사실과 가정 조건
공개된 사실은 다음과 같다. 이번 시장은 육지 1,100MW와 제주 80MW를 선정하며, 선정 사업자는 2029년 2월까지 ESS를 구축해야 한다. 입찰은 11월 11일까지 진행되고 낙찰자는 11월 중 선정된다. 제주에는 25년 동안 하루 2차례 충·방전이 가능한 설비에 한해 사업자가 25년 계약을 선택할 수 있다. 기존 평가 항목 중 ‘출력제어 수준’과 ‘계통 안정화 기여도’는 ‘계통 안정화 기여도’로 통합된다.
제주 80MW의 저장 용량(MWh), 적용 셀 사양, 셀 사이클 수명, 사업자의 데이터 시스템 교체 주기는 공개되지 않았다. 아래 수치는 모두 가정값이며 실측 검증이 필요하다.
| 항목 | 15년 계약(기준선) | 25년 계약 | 근거 |
|---|---|---|---|
| 하루 충·방전 횟수 | 2회(동일 조건 가정) | 2회 | 발표(25년 계약 조건) |
| 계약 기간 누적 사이클 | 10,950회 | 18,250회 | 2 × 365 × 연수 |
| 시스템 규모 | 80MW × 4h = 320 MWh | 가정값(지속시간 4 h) | |
| 셀 사양 | LFP 314 Ah × 3.2 V = 1.0048 kWh | 가정값 | |
| 셀 수(1세대) | 약 318,471개 | 320 MWh ÷ 1.0048 kWh | |
| 셀 정격 사이클 수명 | 10,000회(교체 기준 도달) | 가정값 | |
| 교체 기준 도달 시점 | 계약 내 미도달(10,950회 근접) | 약 13.7년차 | 10,000 ÷ 730 |
가정 조건에서 25년 계약은 계약 기간 중 셀 교체 기준에 한 번 도달한다. 즉 한 시스템 안에 제조 시기가 다른 두 세대의 셀이 공존하거나, 두 세대가 순차적으로 들어가게 된다. 약 636,943개의 셀 ID가 하나의 설비 계보에 묶인다.
3. 메커니즘 — 용량은 선형, 이관은 계단형
Traceability 데이터의 저장 용량은 셀 수 × 셀당 기록량으로 계산된다. 셀당 제조 기록을 50 KB로 가정하면 1세대 약 15.9 GB, 2세대를 합쳐도 약 31.8 GB다. 이는 현재 저장장치 기준으로 제약이 아니다.
반면 데이터를 담는 MES·DB·데이터 포맷은 일정 주기로 교체된다. 교체 주기를 8년으로 가정하면 이관 횟수는 다음처럼 계단형으로 늘어난다.
| 계약 기간 | 이관 시점(년차) | 이관 횟수 | 계약 기간 증가율 | 이관 횟수 증가율 |
|---|---|---|---|---|
| 15년(기준선) | 8 | 1회 | — | — |
| 25년 | 8, 16, 24 | 3회 | +67% | +200% |
이관 1회는 셀 ID 체계, 타임스탬프 형식, 검사 항목 코드의 매핑을 다시 검증해야 하는 지점이다. 매핑 오류 하나가 수십만 개 셀의 제조 이력과 운영 데이터 연결을 끊을 수 있다. 계보 단절 위험은 데이터 양이 아니라 이관 횟수에 비례한다는 것이 이 글의 핵심 관찰이다.
교체 주기 가정이 바뀌면 숫자도 바뀐다. 주기를 10년으로 두면 15년 계약은 1회, 25년 계약은 2회다. 주기를 6년으로 두면 각각 2회와 4회다. 어느 경우든 25년 계약의 이관 횟수가 15년 계약의 2배 이상이라는 방향은 유지된다.
4. 시스템 계층별 시사점 — BMS·EMS가 계보를 읽는 방식
셀 교체가 발생하면 같은 랙 또는 같은 스트링 안에 초기 셀과 교체 셀이 섞일 수 있다. BMS가 SoH(건전성 상태)를 해석할 때 셀별 제조 시기와 누적 이력이 다르면, 같은 전압·온도 신호라도 의미가 달라진다. 이력 데이터를 이용해 셀 SoH를 판정하는 선행기술(US9395420B2)도 셀별 과거 기록이 연속적으로 남아 있다는 것을 전제로 한다.
- 셀 계층: 셀 ID와 제조 로트는 교체 여부와 무관하게 유지되어야 한다. 교체 셀에는 ‘세대 구분 필드’가 필요하다.
- 랙·스트링 계층: 어느 위치의 셀이 언제 교체되었는지 위치–시점 매핑이 필요하다. 이 매핑이 없으면 BMS 이력과 제조 이력을 다시 연결할 수 없다.
- EMS³ 계층: 하루 2회 충·방전 스케줄 이력은 교체 시점 판단의 근거가 되므로 계약 기간 전체에 걸쳐 보존되어야 한다.
평가 항목에서 ‘계통 안정화 기여도’가 통합·강조된 것은 운영 데이터의 연속성이 사업자 성과와 직결된다는 의미로도 읽을 수 있다. 다만 이것이 Traceability 요건으로 구체화되어 있는지는 공고문 원문 확인이 필요하다.
5. 한계와 적용 범위
이 계산은 셀 사이클 수명, 지속시간, 시스템 교체 주기를 모두 가정값으로 둔다. 실제 사이클 수명은 방전 심도, 온도, C-rate에 따라 크게 달라지며, 사업자가 교체 대신 증설(augmentation)을 택할 수도 있다. 또한 ‘하루 2회 충·방전’이 완전 충·방전을 뜻하는지는 발표에서 확인되지 않는다.
결론의 방향, 즉 계약 기간이 데이터 시스템 교체 주기의 배수를 넘을 때마다 이관 위험이 계단식으로 늘어난다는 구조는 이 가정들과 무관하게 유지된다. 이 결론은 계산 시나리오이며, 실제 사업 적용 전에는 추가 검증이 필요하다.
FAQ
Q. 클라우드에 올려두면 이관 문제는 사라지지 않나?
저장 매체의 수명 문제는 줄어든다. 그러나 이관 위험의 본질은 매체가 아니라 ID 체계·데이터 포맷·검사 코드의 매핑이다. 클라우드 서비스 안에서도 스키마 변경과 서비스 전환은 발생하므로, 이관 횟수를 세는 관점은 그대로 필요하다.
Q. 15년 계약에서도 셀 교체가 생기면 같은 문제 아닌가?
같은 구조의 문제다. 다만 가정 조건에서 15년 계약은 누적 10,950회로 교체 기준(10,000회)에 막 도달하는 수준이고 이관도 1회다. 25년 계약은 교체가 계약 기간 중반에 확실히 들어오고 이관이 3회로 늘어, 두 위험이 같은 기간 안에 겹친다.
현장 적용 노트
| 체크 | 실행 방법 | 비고 |
|---|---|---|
| ☐ 계약 기간 대비 이관 횟수 산정 | 현 MES·DB의 교체 주기를 확인하고 계약 기간 안의 이관 시점을 년차로 표기 | 표 2 형식 사용 |
| ☐ 셀 세대 구분 필드 확보 | 셀 마스터 데이터에 ‘세대/교체 여부’ 필드가 있는지 확인, 없으면 추가 요청 | 교체 셀 계보 단절 방지 |
| ☐ 위치–시점 매핑 테이블 설계 | 랙·스트링·슬롯 위치별로 셀 ID와 장착·교체 일자를 기록 | BMS 이력 재연결의 전제 |
| ☐ 이관 검증 절차 문서화 | 이관 시 무작위 표본 셀의 제조 이력–운영 이력 연결을 대조하는 절차를 미리 작성 | 표본 수·합격 기준 사전 합의 |
| ☐ 입찰 제안서 요건 확인 | 공고문 원문에서 데이터 보존·계통 기여 관련 요구사항을 확인 | 원문 미확인 항목(확인 필요) |
각주
¹ Traceability(추적성): 원료 로트부터 셀·모듈·랙까지 제조 이력과 운영 이력을 하나의 ID 계보로 연결해 역추적할 수 있는 능력.
² BMS(Battery Management System): 셀 전압·온도·전류를 감시하고 SoC·SoH를 추정하는 배터리 관리 시스템.
³ EMS(Energy Management System): 충·방전 스케줄과 계통 연계 운전을 관리하는 에너지 관리 시스템.
출처: 아주경제, “ESS 중앙계약시장 1180MW 입찰…제주에 ‘25년 장기계약’ 첫 도입”(2026-09-22). 파이낸셜뉴스, “정부, 3차 ESS 중앙계약시장 개설…1180MW 규모 사업자 뽑는다”(2026-09-22). 선행기술 참고 특허(최근 7일 기준 신규 특허가 없어 30일로 확장 검색했으나 해당 구간에서도 신규 공개 건이 확인되지 않아 일반 선행기술로만 인용): US9395420B2(Historical analysis of battery cells for determining state of health, 2016-07-19 공개).
측정·산정 조건: 지속시간 4 h, 셀 314 Ah·3.2 V, 셀 사이클 수명 10,000회, 셀당 기록 50 KB, 시스템 교체 주기 8년은 전부 가정값이다. 비교 기준선은 동일 충·방전 횟수(하루 2회)의 15년 계약이다. 온도·습도·표본 수 등 측정 환경은 해당 없음(계산 시나리오). 실측 검증 없이 사업 계획 확정에 인용하지 않는다.
이번 호 다른 기사
