Traceability

셀 이력관리, 라인 단위에서 끊기는 지점은 어디인가

초록 — 이력관리(Traceability)의 가치는 결함 발생 시 회수 범위를 얼마나 좁힐 수 있는가로만 측정된다. 핵심은 셀 단위 정보의 정밀도가 아니라 공정 경계에서 매핑이 끊기지 않는가이며, 매핑이 한 단 끊길 때마다 회수 범위는 더해지는 것이 아니라 해당 단의 수용 수만큼 곱해진다. 가정 사이트 구성에서 모듈-랙 슬롯 매핑 하나가 빠지면 의심 대상이 24셀에서 480셀로 20배 늘어난다. 아래 수치는 설명을 위한 가정값이며, 실제 사이트 구성으로 재계산해야 한다.

1. 결론부터 — 이력 단절의 비용은 곱셈으로 커진다

이력관리 투자를 검토할 때 흔히 “추적 정밀도를 얼마나 높일 것인가”를 묻는다. 그러나 결함이 터졌을 때 실제로 비용을 결정하는 변수는 정밀도가 아니라 가장 먼저 끊기는 매핑 단계다. 그 단계 아래의 모든 정보는 존재하더라도 복원되지 않기 때문이다.

상황(Situation)은 이렇다. 셀 입고 시점에는 QR 또는 바코드로 셀 단위 이력이 확보되어 있다. 복잡성(Complication)은 조립이 진행될수록 상위 단위 번호만 기록되고 하위 단위와의 대응 관계가 누락되는 데서 생긴다. 질문(Question)은 “어느 경계를 먼저 메울 것인가”이고, 답(Answer)은 각 경계의 수용 수를 곱해 회수 범위를 계산해 보면 나온다.

2. 이력이 끊기는 지점은 대부분 공정 경계다

공정 경계흔한 단절 원인복원 불가능해지는 정보
셀 입고 → 모듈 조립바코드 스캔 누락, 수기 입력 전환셀 로트와 모듈의 대응
모듈 → 랙 조립모듈 ID와 랙 슬롯 매핑 미기록어느 슬롯에 어느 모듈이 들어갔는가
랙 → 시스템 커미셔닝BMS 설정값 변경 이력 미기록어떤 파라미터로 초기 충방전했는가

셀 단위 QR이 모듈 조립까지는 스캔되다가, 랙에 넣는 순간 “랙 번호”로만 기록되고 슬롯 정보가 빠지는 경우가 가장 흔하다. 이 지점이 끊기면 결함 모듈 하나 때문에 랙 전체를 의심해야 한다.

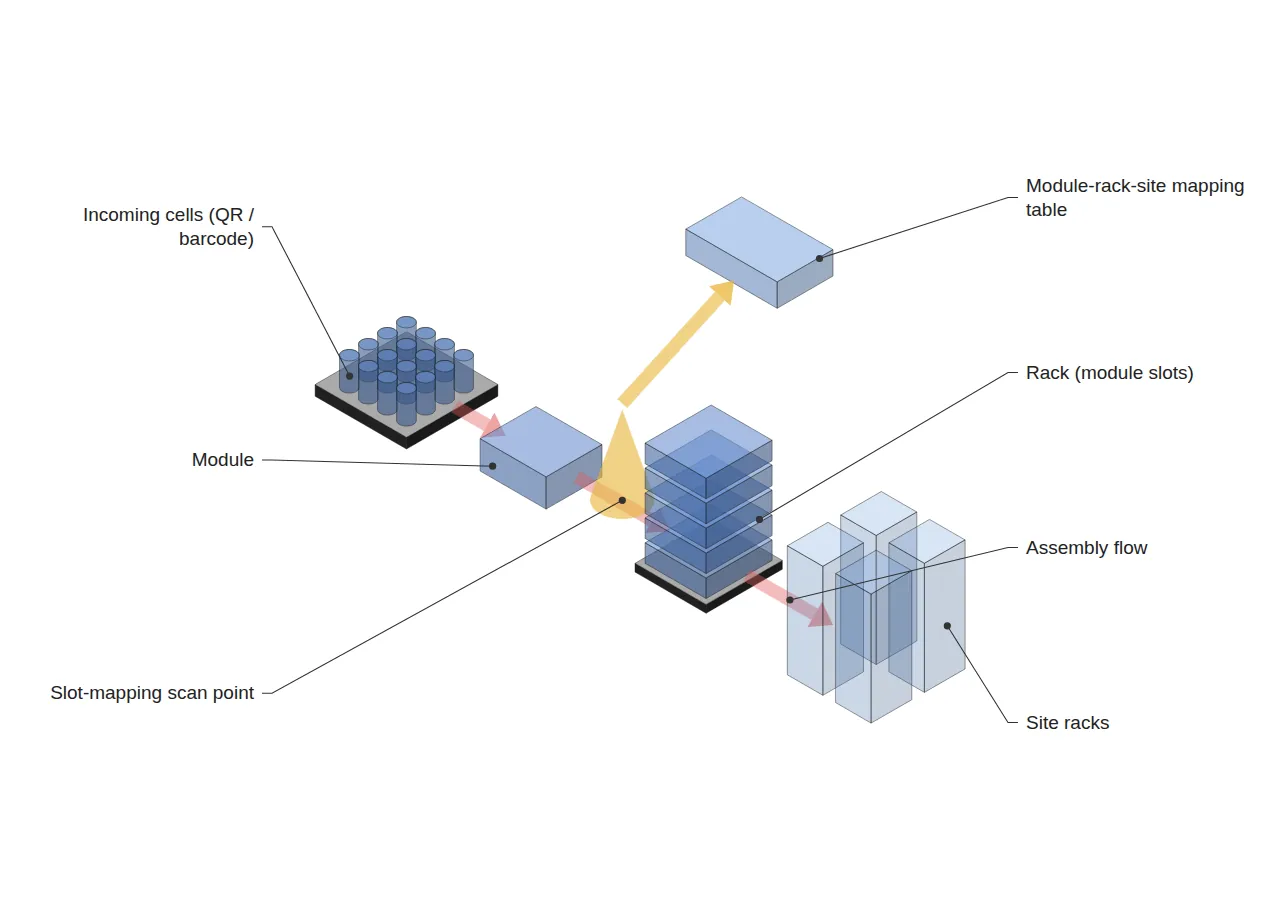

셀 이력관리 개념도: 셀이 모듈과 랙 슬롯을 거쳐 사이트 랙으로 조립되며, 공정 경계의 스캔 데이터가 모듈-랙-사이트 매핑 테이블로 모이는 구조
그림 1. 셀 입고 → 모듈 조립 → 랙 조립 → 사이트로 이어지는 공정 경계와, 모듈-랙 슬롯 매핑을 남기는 스캔 지점 및 별도 매핑 테이블을 나타낸 개념도.

3. 회수 범위 계산 — 단절 위치가 배수를 결정한다

아래 가정 사이트 구성으로 결함 셀 1개 발생 시의 회수 범위를 계산한다. 구성은 설명을 위해 설정한 값이다.

모듈당 셀 24개 · 랙당 모듈 20개 · 사이트당 랙 40개 → 사이트 총 19,200셀

이력이 끊기는 지점복원 가능한 최소 단위회수 대상 셀완전 추적 대비
없음(셀 단위 완전 추적)셀11배
셀 → 모듈 매핑 누락모듈2424배
모듈 → 랙 슬롯 매핑 누락랙480480배
랙 → 사이트 매핑 누락사이트19,20019,200배

주목할 점은 증가가 선형이 아니라는 것이다. 모듈-랙 슬롯 매핑 하나만 빠져도 회수 범위는 24셀에서 480셀로 20배 늘어난다. 랙당 모듈 수가 곧 배수이므로, 랙 집적도를 높이는 설계 변경은 이력 단절 시의 손실도 같은 비율로 키운다.

이 계산은 결함이 단일 셀에서 기인했다고 가정한 경우다. 결함 원인이 로트 전체에 걸친 소재 편차라면 회수 범위는 매핑과 무관하게 로트 단위로 결정되므로, 위 배수가 모든 결함 유형에 적용된다고 확언할 수는 없다.

4. 스캔 지점 추가의 택타임 비용

매핑을 메우려면 공정 경계에 스캔 지점을 추가해야 하고, 스캔은 택타임(Takt Time = 가용가동시간 ÷ 고객요구수량)을 소모한다. 랙 조립 공정에서 모듈 20개의 슬롯 매핑을 스캔한다고 가정하면 다음과 같다.

항목가정값
모듈 1개 스캔 소요2 s
랙당 모듈 수20개
랙당 추가 소요40 s
랙 조립 택타임600 s
택타임 점유율6.7%

택타임 여유가 6.7% 이상이면 설비 추가 없이 흡수 가능하고, 그렇지 않으면 스캔을 조립과 병렬로 배치하거나 자동 판독으로 전환해야 한다. 투자 판단의 기준은 “회수 범위 480셀 → 24셀 축소”와 “택타임 6.7% 점유” 두 값을 같은 표에 올려놓고 비교하는 것이다.

5. 설계 원칙 — 정밀도보다 연속성

라인 관점의 이력관리 설계 원칙은 세 가지로 정리된다. 첫째, 공정 경계마다 자동 스캔 지점을 두고 수기 입력 구간을 최소화한다. 수기 구간은 누락률이 아니라 누락의 무작위성 때문에 사후 복원을 불가능하게 만든다.

둘째, 모듈-랙-사이트 3단 매핑을 별도 테이블로 유지한다. 랙 번호만으로는 하위 구성을 복원할 수 없으므로, 상위 단위 기록이 하위 매핑을 대체한다고 보아서는 안 된다. 셋째, BMS 파라미터 변경 이력도 별도 로그로 남긴다. 동일한 셀이라도 초기 충방전 조건이 다르면 열화 경로가 달라지기 때문이다.

FAQ

Q. 이력관리를 처음부터 완벽하게 설계해야 하나?
그럴 필요는 없다. 위 표에서 보듯 배수가 가장 크게 벌어지는 경계는 하나뿐이며, 그 경계만 메워도 회수 범위의 대부분이 줄어든다. 전 공정 동시 적용보다 병목 경계 한두 곳을 먼저 자동화하는 편이 투자 대비 효과가 크다.

Q. MES가 이미 있는데 별도 매핑 테이블이 필요한가?
MES 도입 여부와 매핑 연속성은 별개 문제다. MES가 랙 단위 생산 실적만 수집하도록 구성돼 있으면 시스템은 있어도 슬롯 매핑은 남지 않는다. 확인해야 할 것은 MES의 존재가 아니라 수집 이벤트의 입도(granularity)이며, 이는 현재 수집 중인 이벤트 목록을 열어 직접 확인해야 한다.

현장 적용 노트

단계할 일산출물
1현재 MES가 수집 중인 이벤트를 공정 경계별로 나열경계별 수집 이벤트 목록
2하위 단위 ID가 상위 단위와 함께 기록되지 않는 경계를 표시단절 경계 목록
3각 경계의 수용 수를 곱해 회수 범위 배수를 산출경계별 배수 표
4배수가 가장 큰 경계 1곳의 스캔 소요를 실측하고 택타임 점유율 계산택타임 영향 수치
5회수 범위 축소량과 택타임 점유율을 한 표에 올려 투자 안건화스캔 지점 추가 안건

1~3단계는 신규 투자 없이 기존 MES 설정 화면과 라인 구성표만으로 완료할 수 있다. 4단계의 스캔 소요는 정격값이 아니라 실제 작업자 동작을 실측해야 하며, 작업자 숙련도에 따라 편차가 크다.

측정·산정 조건

모듈당 셀 24개, 랙당 모듈 20개, 사이트당 랙 40개, 스캔 2 s, 랙 조립 택타임 600 s는 모두 설명을 위해 설정한 가정값이며 특정 사업장의 실측치가 아니다. 회수 범위 계산은 결함이 단일 셀에서 기인하고 해당 셀이 속한 최소 복원 단위 전체를 회수한다는 전제 아래의 값으로, 로트 단위 소재 결함이나 공정 조건 이상에는 적용되지 않는다. 표본 수 1의 단일 시나리오이며, 실제 적용 시에는 최근 품질 이슈 이력에서 결함 유형별 발생 비율을 확보해 가중 평균으로 재계산해야 한다.
